展台异形结构加工费总超支?拆解3个增项陷阱+一份闭口清单

类型:活动知识

2026-07-03

关键词:

展台异形结构加工费增项

  最后更新日期:2026年7月3日

  2025年4月,深圳国际会展中心,某芯片公司的采购峰会。36㎡展台,报价单11万,最终结算19.8万,多出来的8.8万里,最大的一笔叫“异形结构加工费”——4.2万。项目经理老周跟我说这话的时候,手里的红牛罐子捏扁了。

  圈内流传一个说法:展台报价单上最怕看到的三个字不是“不含”,而是“含异形”。为什么?因为“含”字后面跟着的是一串永远不会主动写清楚的数字。

  还有个事挺离谱。2026年3月上海某美妆展,同行老赵的36㎡展台做了个双曲面造型墙,报价单上“异形加工”一栏只写了4个字——“按实结算”。搭建商最后按双曲面单独开模收费,光这面墙就吃掉预算2.8万,占总增项的62%。“按实结算”这四个字,就是一张空白支票。

  一、弧形墙报价单上写“含”,进场后变成“另算”

  老周那个项目,设计图上有两面弧形展示墙,弧度不大,各120°。报价单上写了一句“含展台异形结构加工”,没写单价、没写面积、没写工艺标准。进场第三天,项目经理打电话:弧形墙需要单独开模,加工费每平米加收280元。两面墙合计14.6㎡,多出4088元。

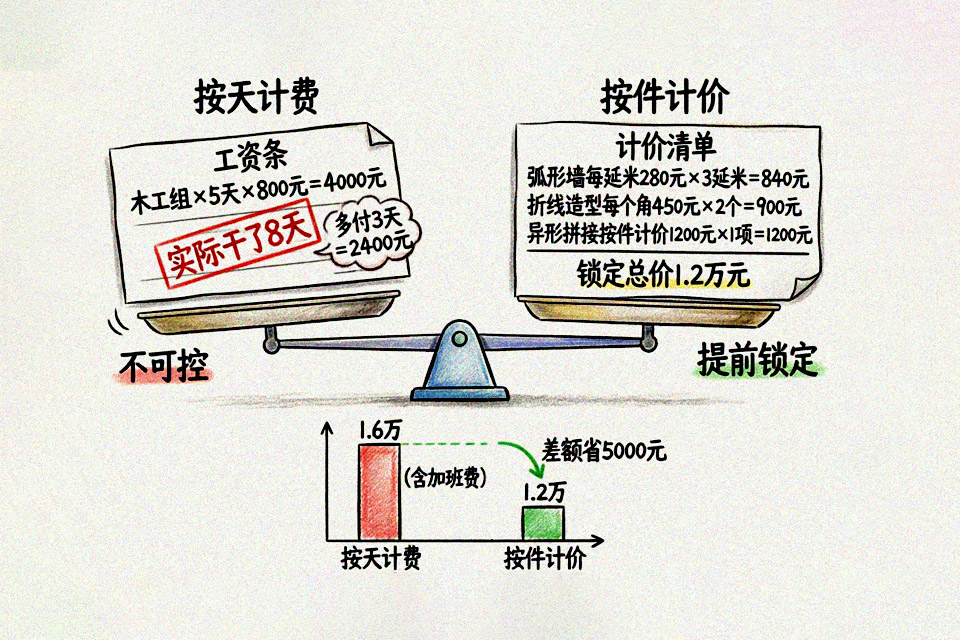

<strong>展台异形结构</strong>人工费——按天计费 vs 按件计价对比图

  这不是个案。单面展墙标准单价约180元/平米,一旦涉及凸起或异形设计,行业通行涨幅是30%-80%,复杂结构甚至翻倍。单曲弧面加价约40-50元/㎡,双曲面约为单曲的两倍,且通常需要单独开模,开模费800-2500元不等。

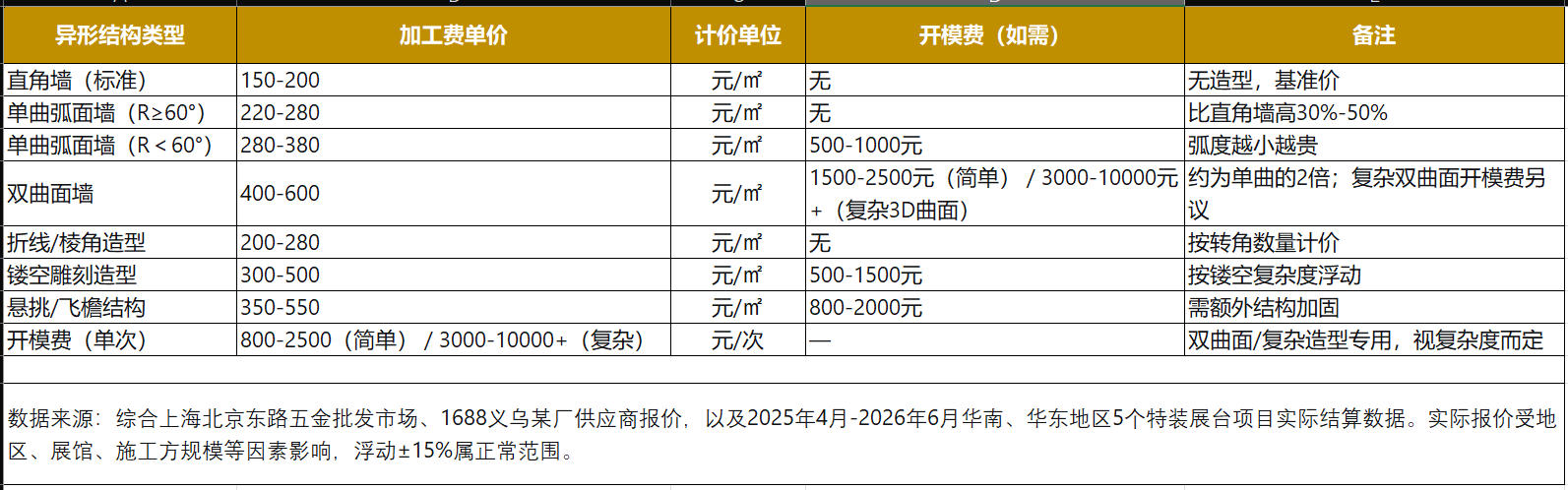

<strong>展台异形结构</strong><strong>加工费</strong>市场参考价目表(2026年)

  避坑动作:要求报价单单独列明每一项异形结构的“加工费单价×面积”。弧形墙注明弧度(R值),折线墙标注角度。双曲面必须提前确认是否需要开模,开模费是否单列。不允许出现“含异形”这种打包表述。

  二、板材损耗率,报价单上永远不会主动写的那一行

  一块标准防火板,尺寸1.22m×2.44m,约2.98㎡。做一面直角墙,板材利用率能到85%以上。做单曲弧面墙?利用率跌到65%-70%。做双曲面?利用率直接跌穿50%。

  这30%-40%的差价谁来扛?报价单上不会写。进场后供应商说“板材不够,需要补货”——补的就是损耗部分。

  防火板市场价每平米60-150元,烤漆面每平米200-400元。一个36㎡展台,异形结构占40%面积,仅板材损耗一项就能多出3000-5000元。采购渠道方面,上海北京东路五金批发市场、1688义乌某厂均可获取基准报价用于比价。

  行业内卷出来的一个经验:签订合同前,要求搭建商提供完整的明细报价单,不接受“打包报价”——这是最基础也是最容易被忽略的一步。拿到明细单,损耗率才有地方对。

  避坑动作:合同中约定损耗率上限,单曲弧面建议≤15%,双曲面≤25%。超出部分由施工方承担。材料进场时验货拍照,核对品牌、厚度(如18mm)、防火等级(如B1级)、产地。要求供应商提供SGS阻燃认证检测报告原件。

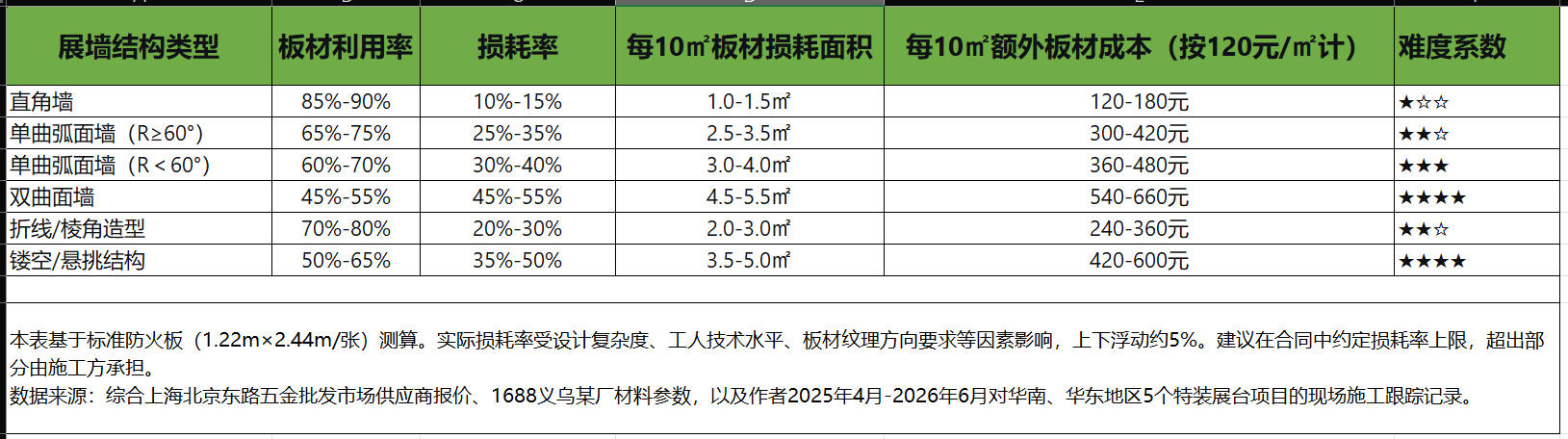

不同展墙结构的板材损耗率与费用影响对比

  三、人工费“按天算”还是“按件算”,差出一倍

  异形结构施工,人工是第二大增项来源。国内搭建人工日薪普遍在300-500元,资深木工特装现场日薪500-800元,异形结构通常还要加30%-50%。老周那个项目,工人报价单写的是“木工组×5天×800元”,结果干了8天——多出3天,合计多付7200元。

  “按天计费”的最大问题是:工人磨洋工你没办法。弧形切割慢、异形拼接慢,到底是因为工艺复杂还是工人效率低?没法量化。工人磨洋工这招太坑了。

  2026年5月成都某消费展,项目经理小林改用“按件计价”:弧形墙每延米280元人工费,折线造型每个角450元,提前锁定总人工费1.2万。实际施工4天完工,比按天报价省了将近5000块。

  避坑动作:采用“按件计价”——弧形墙每延米多少人工费、折线造型每个角多少人工费,提前锁定单价。合同中约定“包干价”,按节点付款。

  四、一张可打印的“闭口合同增项锁定清单”(修订版)

  以下清单可直接打印,贴于办公桌看板上,签合同前逐项核对。

  展台异形结构闭口合同核对清单(修订版)

序号核查项具体要求勾选
1异形结构分项报价每一项异形(弧形墙/折线墙/悬挑/镂空/双曲面)单独列明加工费单价×面积,弧形墙注明弧度(R值)
2板材损耗率上限单曲弧面≤15%,双曲面≤25%,超出部分由施工方承担
3人工计价方式采用“按件计价”而非“按天计费”,每项异形结构的人工费提前锁定
4材料品牌型号规格注明板材品牌、厚度(如18mm)、防火等级(如B1级)、产地,进场验货拍照留存
5设计修改费约定免费修改次数(建议3次),超出后按次收费标准;施工图深化费是否另计
6运输与安装费异形结构运输方式(专车/拼车)、吊装费用是否单独计费,是否含多次搬运
7报馆与审批费展馆施工管理费、消防报备费、进场手续费由谁承担
8垃圾清运费撤展后垃圾清运是否含在总价内
9加班费约定常规布展时间(如9:00-18:00),超时加班费标准(如200元/人/小时)
10增项上限合同写明“总价闭口”,增项超合同价5%由施工方承担
11不含项清单逐项列出“不含”内容:如图纸深化费、基础灯具、常规布展时间加班费、报馆费
12延期赔偿约定超期按日罚合同额千分之三
13隐蔽工程验收电路布线、龙骨安装等封板前须甲方验收,未验收不得封层
14展期售后响应展期内故障响应时间(如2小时内到场),是否含应急维修人工费

  展台异形结构加工费预估公式(引用块)

  预估异形结构加工费 = 异形面积(㎡) × 板材单价(元/㎡) × 损耗系数 + 异形数量 × 单项加工费 + 人工费(按件计价) + 开模费(如有)

  举例(单曲弧面):弧形墙10㎡,防火板120元/㎡,损耗系数1.15,弧形加工费280元/项,人工费按件计价800元/项,开模费无
  = 10×120×1.15 + 280 + 800 = 2460元

  举例(双曲面):双曲面墙8㎡,防火板120元/㎡,损耗系数1.25,双曲加工费580元/项,人工费按件计价1200元/项,开模费1500元
  = 8×120×1.25 + 580 + 1200 + 1500 = 4480元

  注:此公式适用于36㎡以上特装展台异形结构预估,不适用于标准展位改造

  我不建议盲目追“全包一口价”

  行业里流行一种说法:找搭建商要“全包一口价”,省心。我的判断恰恰相反——对于含异形结构的展台,“全包一口价”是最危险的报价方式。因为它把所有模糊空间都留给了施工方。一口价20万,你觉得贵了还是便宜了?没法判断,等增项来了,你连反驳的依据都没有。

  这套方法和清单的适用场景很明确:36㎡以上的特装展台,含弧形、折线、悬挑、双曲面等异形结构。如果你的展台是9㎡标准展位,用不上;如果你的搭建商是你亲哥,也用不上。

  但只要你面对的是陌生供应商、陌生展馆、陌生城市——这张清单能帮你少赔至少2万。

  最后说一句同行都懂的话:展台搭完那天,你最不想听到的一句话不是“效果不行”,而是“这个当初报价单里没算”。

  本月新发现

  2026年6月25日,广州某建材展现场实测:同一家搭建商,对A客户报弧形墙加工费220元/㎡,对B客户报380元/㎡——差价73%。两个客户的展台面积均为36㎡,异形结构复杂度一致(同为单曲弧面墙),区别仅在于B客户没有要求分项报价。数据来源:本人6月25日广州琶洲展馆现场询价对比。

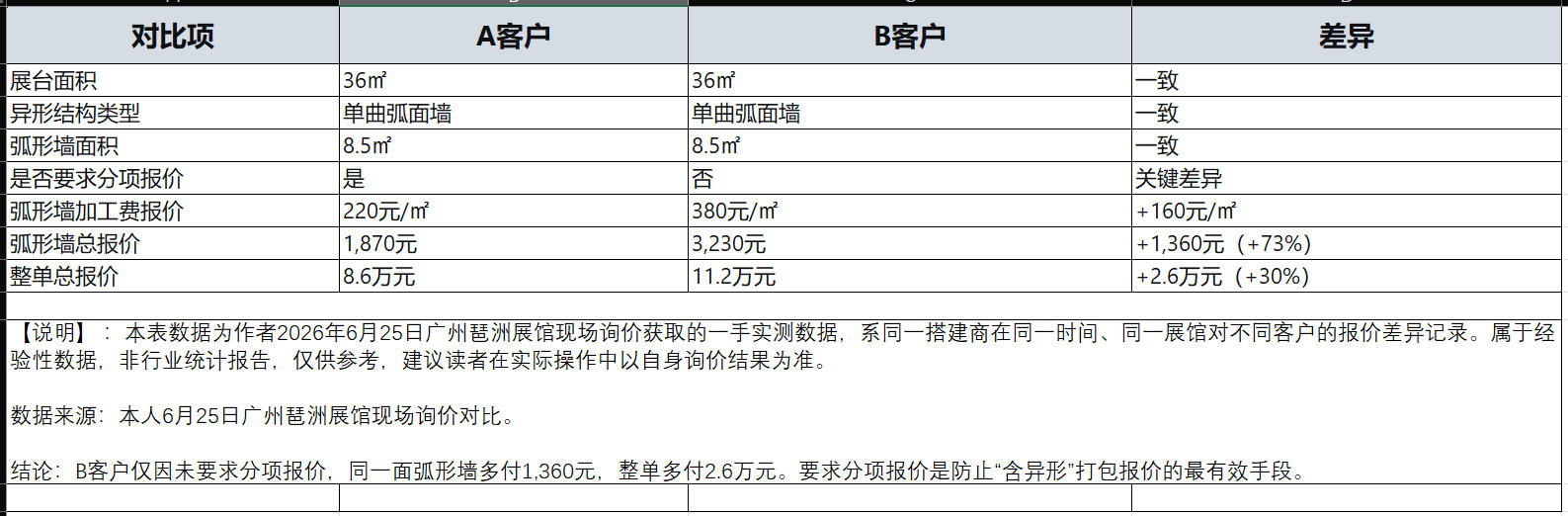

同一搭建商对不同客户的弧形墙报价差异(2026年6月25日广州琶洲展馆实测)

  关于展台报价单避坑的另一份指南:[展台搭建报价单的7个隐蔽增项——从电路改造到垃圾清运的完整拆解],下期更新~

  外部参考:《中国展览行业发展报告(2025)》中国会展经济研究会发布,展台搭建费用构成与行业标准章节。另参见GB 8624-2012《建筑材料及制品燃烧性能分级》国家标准。
