会展出海操作5步走:一张时间倒推表+避坑清单(附计算公式)
类型:活动知识
2026-08-03
会展出海出海操作避坑清单
圈内流传一个真实发生过的案例:深圳一家消费电子公司报名参加德国柏林IFA展,展位费2.8万欧元付了,展品提前45天走海运发出,搭建方案跟德国当地搭建商反复对了3轮,结果开展前3天,4个参展人员的申根签证被拒了——因为邀请函原件寄丢了,提交的是扫描件。
展位空着,展品在仓库,15万人民币打了水漂。
圈内流传一句话:出海展最大的坑,不是展位贵,是“东西到了人没到,人到的东西没到”。
2025年,中国贸促会审批全国组展单位赴57个国家参展办展1259项,展出净面积68.4万平方米,参展企业4.77万家,但这4.77万家里,有多少踩了同样的坑?
一、倒推时间表:会展出海操作的第一步不是选展会
出海和国内办展最大的区别在时间成本,国内提前1个月搭展台够用,海外至少要3-4个月启动。

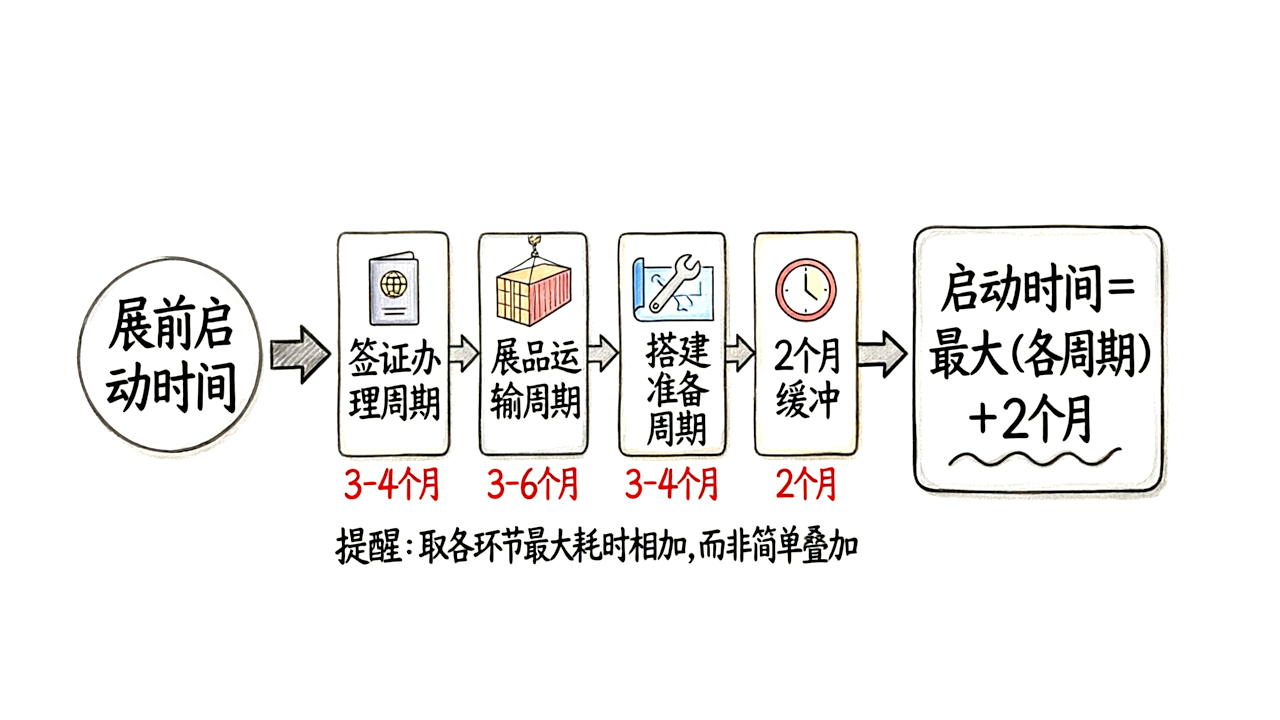

核心计算公式:
展前启动时间(月)= 签证办理周期(月)+ 展品运输周期(月)+ 搭建准备周期(月)+ 2个月缓冲

具体拆开看:
签证环节(提前3-4个月启动):
商务邀请函从主办方申请到邮寄到手,一般需要2个月
递交签证后,常规5-10个工作日出签
2025年起部分国家口岸必查邀请函原件
展品运输环节(提前3-6个月规划):
欧洲海运需预留至少85天(含国内集货、国际海运、目的港清关、内陆转运全流程),空运预留15-30天
重型材料(钢材、展板)走海运,提前45-60天发运
小件工具、灯具走空运,预留15-20天
搭建准备(提前3-4个月定方案):
优先选“国内设计+当地落地”的搭建团队
欧美对电路、材料阻燃性要求极严,设计图需提前送审
二、一张表算清你的出海时间账
此清单可直接打印,贴于工位看板上。
| 任务项 | 建议启动时间 | 耗时 | 常见失误 |
|---|---|---|---|
| 确认参展目标与预算,核对补贴名录 | 展前12个月 | 1周 | 目标模糊,未核对是否在“粤贸全球”等补贴名录内 |
| 展位预订与合同签署 | 展前10-11个月 | 2-4周 | 展位号、企业信息核对失误 |
| 申请邀请函原件,追踪邮寄进度 | 展前6个月 | 2个月 | 只拿扫描件,不追原件。2026年多国口岸必查原件 |
| 人员确认与签证提交(严格区分商务/旅游签) | 展前4个月 | 1-2个月 | 商务签与旅游签混淆,申根区建议提前3个月 |
| 展品/物料清单确认(含电池产品需单独申报) | 展前4个月 | 1周 | 漏项、超重,键盘鼠标等含电池产品未拆出申报 |
| 搭建方案定稿与当地送审 | 展前3-4个月 | 4-6周 | 设计不符当地消防/环保标准,未保留审批回执 |
| 展品发运(海运) | 展前3个月 | 45-85天 | 临近截止日期发货,未算入集货和清关时间 |
| 展品发运(空运) | 展前1个月 | 15-30天 | 未考虑清关延误和查验风险 |
| 展馆现场搭建 | 展前2-3天 | 1-2天 | 物料未在搭建期前抵达展馆 |

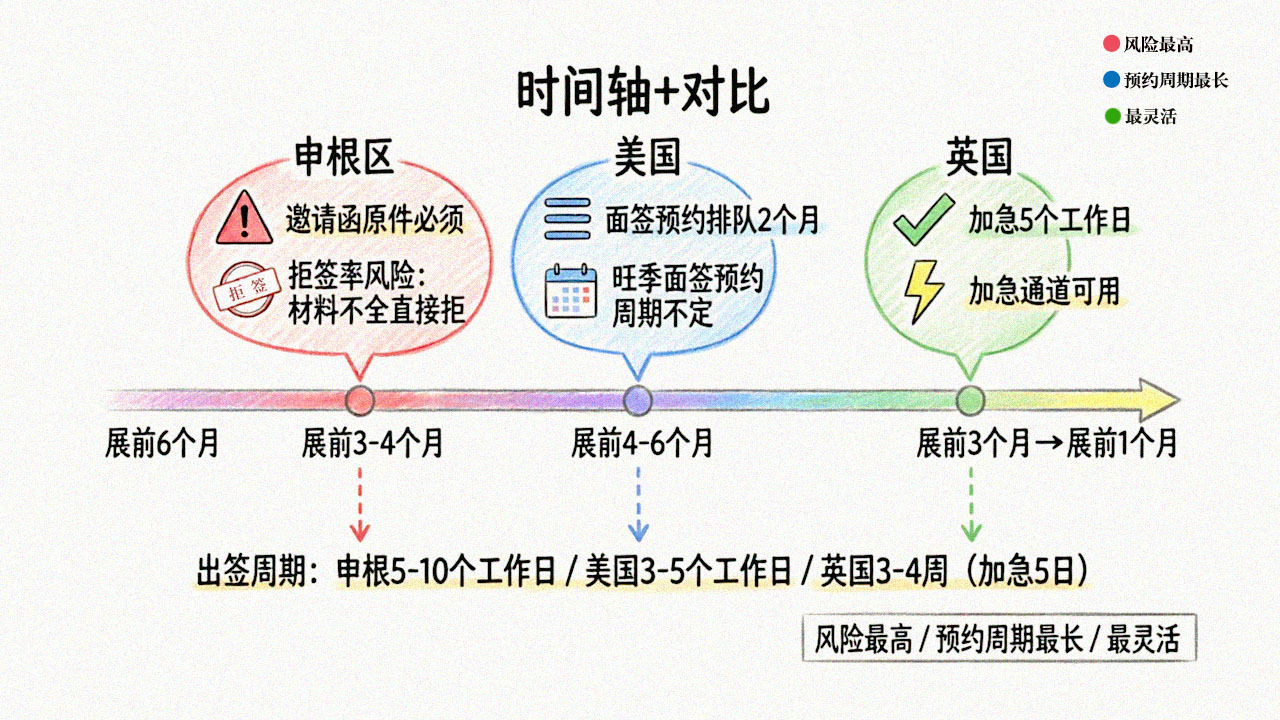

签证国别差异速查(2026年实测):
| 目的地 | 建议启动时间 | 出签周期 | 关键风险点 |
|---|---|---|---|
| 申根区(德国/法国等) | 展前3-4个月 | 5-10个工作日 | 邀请函原件是必须项,不接受扫描件 |
| 美国 | 展前4-6个月 | 面签后3-5个工作日 | B1/B2面签预约周期不定,旺季需排队2个月 |
| 英国 | 展前3个月 | 3-4周(加急5个工作日) | 商务访问需明确邀请方信息 |

三、3个真实细节,90%的出海新手会忽略

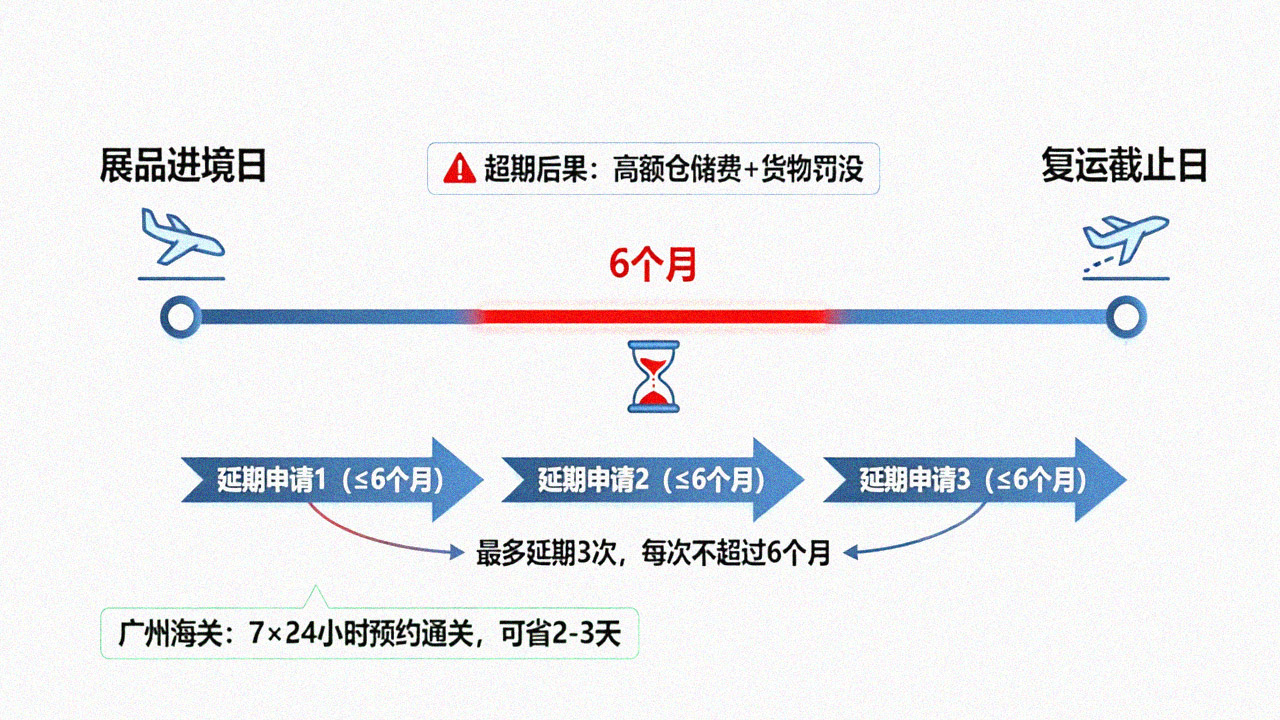

细节1:ATA单证册的6个月倒计时(以进境之日起算)
展品以暂时进出境方式报关,必须从进境之日起6个月内复运出境或复运进境,可以延期,最多3次,每次延长期限不超过6个月,很多公司参展结束后忘了办回运手续,展品滞留在目的国海关,产生高额仓储费甚至被罚没。
广州会展中心海关已开辟ATA单证册审签绿色通道,推行“7×24”小时预约通关服务,提前了解这些通道,能省下2-3天的通关时间。

细节2:展位费补贴最高90%,但必须提前申报,且注意政策范围
珠海市2026年政策显示,重点展会展位费给予不高于90%的资金支持(不包括粤贸全球展会),每家企业每个展会不超过2个展位(9㎡/个),支持金额不超过4万元。
云南省对重点经营主体给予上浮10%补助比例的激励补贴。
| 对比维度 | 珠海市(重点展会) | 粤贸全球(广东) | 云南省(重点经营主体) |
|---|---|---|---|
| 补贴比例 | ≤90% | ≤80% | 上浮10%(在原有基础上) |
| 封顶金额 | ≤4万元/企业/展会 | ≤3万元/标准展位 | 按原有标准上浮10% |
| 展位数量限制 | ≤2个展位(9㎡/个) | ≤2个展位/企业/展会;全年≤5个展会 | 未明确限制 |
| 适用范围 | 重点展会(详见附件3) | 299场境外展览平台(2026年5月更新) | 境外参展 |
| 是否含粤贸全球 | 不含 | 主体政策 | 可叠加适用 |
| 申报截止日期 | 2026年8月3日 | 按各场次展会时间定 | 按省级统一部署 |
| 申报材料清单 | 合同+确认函+发票+付款凭证+展位照片 | 合同+确认函+发票+付款凭证+展位照片 | 合同+确认函+发票+付款凭证+展位照片 |
| 政策来源 | 珠海市商务局2026年7月7日 | 广东省商务厅(东莞市商务局2026年5月26日转发) | 云南省商务厅2026年2月5日 |
2026年“粤贸全球”广东商品境外展览平台已扩容至299场,按单个标准展位展位费不超过80%的比例、最高不超过3万元的标准给予支持。
申报需在展后规定时间内提交:展位合同、确认函、发票、付款凭证、展位外观彩色照片(不同角度,可见展位号或企业名称)。
关键风险:展后补报基本没戏,必须提前研究当地商务厅申报指南,珠海市2026年开拓国际市场项目资金申报截止日期为2026年8月3日,务必留意各地申报窗口期。
细节3:展台搭建高度限制因国而异(物理参数)
圈内流传:德国展馆对展台高度限制极其严格,超过允许高度2厘米,整面墙得拆了重搭;欧洲展馆普遍要求搭建审批资料(施工图纸、材料清单)提前4-6周提交。
展台地面承重标准:欧洲通常要求500kg/㎡以上,超出需额外加固。国内“到了再说”的思路,到海外就是“到了白搭”。
四、会展出海避坑清单(打印版)
展前12-6个月:
□ 明确参展目标(可量化,如“获取50个有效询盘”)
□ 核对展会是否在“粤贸全球”等补贴名录内
□ 核对展位号、参展企业名称,杜绝信息错误
□ 进行目标市场FTO专利侵权风险检索分析
□ 向主办方申请商务邀请函原件,追踪邮寄进度
□ 确认参展人员护照有效期(需大于6个月)
展前6-3个月:
□ 提交签证申请,严格区分商务签与旅游签
□ 确认展品是否属于《出口许可证管理货物目录》
□ 确认展品是否含电池(键盘鼠标、手柄、遥控器等),拆出单独申报,备好UN38.3检测报告
□ 展品发运,海运预留85天以上缓冲(含集货+海运+清关+内陆转运)
□ 搭建方案定稿,提交当地审批材料,保留审批回执
□ 了解目标市场知识产权执法机制,准备不侵权证明文件
展前1个月:
□ 确认展品物流进度,盯紧清关状态
□ 确认搭建审批通过
□ 备好中英双语产品画册、客户案例手册、企业资质证书
□ 备好名片(建议多带30%)
展中:
□ 保留与买家所有沟通记录(防范“三方欺诈”风险)
□ 展位照片拍摄(不同角度,可见展位号或企业名称)
□ 现场收集买家名片,按A/B/C级分类记录
展后6个月内:
□ 非卖展品如数运回,ATA单证册6个月内复运(从进境之日起算)
□ 如需延期回运,向海关办理延期手续
□ 整理补贴申报材料:合同、确认函、发票、付款凭证、照片,留意截止日期
五、本月新发现
2026年7月,笔者从南京一家会展服务公司李总处获悉:今年上半年,他们经手的23个出海参展项目中,有7个在签证环节出了状况——不是因为材料不全,而是邀请函原件在跨国邮寄中丢失或延误。
建议所有出海参展企业:邀请函申请后,务必要求主办方提供快递单号并实时追踪,同时保留电子版备用(虽然部分国家不认扫描件,但至少能说明情况)。
另外,2026年浙江省拟支持重点展会100个以上,组织不少于2000个团组赴境外拓市场,补贴力度在加大,但申报门槛也在提高——提前研究当地商务厅的申报指南是必修课。
写在最后:我的个人判断
我不建议所有企业一窝蜂去抢欧美大展,2025年数据已经很清楚了——出海参展1259项,但米奥会展2025年归母净利润同比下降11.89%,扣非净利润下降23.58%。海外展会效果正在分化。
我的判断是:未来3年,会展出海的核心竞争力不是“去了多少个展”,而是“在单个展上拿到了多少有效线索”, 与其一年跑5个展每个拿20张名片,不如一年深耕2个展每个拿到50个高质量询盘。
这个判断不适用于所有行业,如果你是做快消品、需要大量铺面的,上述逻辑不成立,但对于B2B工业品、技术类产品,“精准”远比“广度”重要。
最后一句送给同行:出海参展不是赶集,是打仗!时间表排不好,再好的产品也白搭。
关于会展出海补贴申报的另一份避坑指南,后续我们接着再聊~
权威数据来源:
《中国展览经济发展报告2025》——中国贸促会发布
珠海市2026年开拓国际市场项目资金申报指南
该文仅代表作者本人观点,极效361平台提供技术支持
