活动现场电力保障踩过3个坑?1份打印清单+1套公式,跳闸率降80%
类型:活动知识
2026-08-10
活动现场电力保障跳闸
2025年4月28日上午,深圳国际会展中心5、6、7、8号馆同时黑屏,市政工程施工挖断了主电缆和备用电缆——两条都断了,一个都没跑掉,参展商傻眼,买家骂街,主办方当场发致歉函,圈内流传一句话:“活动出不出事,不在舞台多好看,在于电闸跳不跳。”
圈内流传:2026年7月杭州某品牌发布会(杭州缇苏文化,200人场),主讲人刚站上台,翻页笔红灯狂闪——没电了!!
场务翻遍签到台只翻出三节7号电池,型号不对,最后主讲人只能站在笔记本旁手动点PPT,原计划的走位互动全废。
会后客户直接说:“连这种小事都管不好,不敢把百万级营销交给你们。”单子当场黄了。

这俩事儿本质是一回事——电的事没当回事,今天我把活动现场电力保障拆成三个坑、一套公式、一份清单,直接贴工位看板上用。
(以下价格均为参考价,各地差异较大,具体以当地供应商实际报价为准。)
坑一:总功率没算对,一启动就跳闸
南方某音乐节活动现场,三台工业空调同时启动,总闸“啪”一声跳了,灯光全灭,大屏黑掉,台下几千人在闷热里鼓噪。
事后复盘很典型:主办方只算了空调功率,没把舞台灯光、LED大屏、音响全加到一起,更致命的是,没区分阻性负荷和感性负荷——空调、音响这些感性负荷,启动电流是额定电流的3-7倍,三台空调同时启动的瞬时冲击电流直接把总闸顶跳。
避坑动作: 活动前把“设备总功率”和“场地电力容量”两本账对到一起,空调、灯光、音响、餐饮操作台——凡是带电的,全列进去,阻性负荷(照明、电加热)和感性负荷(电机、音响)分开算,感性负荷单独加装软启动器降低启动电流。
计算公式(直接套用):
| 计算项 | 公式 | 说明 |
|---|---|---|
| 设备总额定功率 | P = Σ(单台设备额定功率 × 台数) | 查设备铭牌上的额定功率,非“标称功率” |
| 需要系数法 | P_js = Kx × P | Kx取值参照《工业与民用供配电设计手册》,一般0.6-0.9 |
| 同时使用系数 | K = 0.7-0.9 | 不同设备不同时满负荷启动 |
| 阻性负荷 | 直接计入总负荷 | 照明、电加热等,功率因数≈1,启动无冲击 |
| 感性负荷 | 额定功率×3-7倍启动冲击 | 空调、音响、电机类,必须加装软启动器或变频启动 |
| 总计算负荷 | P_计 = Σ(P_阻 + P_感×3) × K × 1.3 | 感性负荷启动冲击单独核算,冗余系数取1.3 |
| 场地容量核查 | 场地总容量 ≥ P_计 | 低于这个数就得增配发电机 |
| 设备类型 | 启动电流倍数 | 建议软启动措施 | 典型功率范围 |
|---|---|---|---|
| 工业空调(压缩机) | 5-7倍 | 必装软启动器 | 10-100kW |
| 音响功放系统 | 3-5倍 | 建议加装缓启动 | 1-50kW |
| 舞台升降机械 | 4-6倍 | 必装变频启动 | 5-30kW |
| LED大屏(开关电源) | 2-3倍 | 无需特殊处理 | 10-200kW |
| 水泵/风机 | 5-7倍 | 必装软启动器 | 3-50kW |
| 照明系统(阻性) | 1倍(无冲击) | 无需处理 | 任意 |
举个例子: 某活动灯光100kW(阻性,直接计入)、音响50kW(感性,启动冲击按3倍算)、舞台机械30kW(感性,启动冲击按3倍算),同时使用系数取0.8(灯光与音响不同时满负荷启动),冗余系数取1.3。
总负荷 = [100 + (50+30)×3] × 0.8 × 1.3 = [100 + 240] × 0.8 × 1.3 = 353.6kW
(注:本例感性负荷按3倍保守估算,实际启动冲击在3-7倍之间,建议根据设备铭牌参数或咨询设备厂商确认具体数值。)
这就是为什么很多活动现场一开音响就跳闸——感性负荷的启动冲击远远超出预期。如果只按总额定功率180kW去配,必跳。
采购渠道: 发电机租赁找本地机电市场,50-200kW日租约300-600元,250-800kW日租约800-1800元,上海北京东路五金批发市场、各地机电城都能问到价。
坑二:主机租了,配套全忘
另一个翻车点:空调租了、发电机也订了,临到搭建发现电缆没人管、配电箱谁提供、电源切换那几秒断电怎么办,现场临时借、临时拼、临时凑——线不够长、接口对不上、相位接反。
真实细节: 会展中心220V/10A电源接口单期收费约160-200元,15A接口适合LED大屏,60A及以上大功率电源收费约4400元起,380V荷载9KW的电缆,日租约300元,这些钱省不了,临时加急还得加50%。
UPS不间断电源租赁,10-20kVA日租约300-800元,40-100kVA日租约1000-3000元,别嫌贵,发电机启动或主备电源切换那几秒到几分钟,全靠它顶住。参照行业标准,主电源一旦失电,备用电源应在0.1秒内自动接管。

电缆选型硬要求: 户外临时用电必须采用橡套绝缘电缆(如YC、YZW型),柔软耐磨损抗老化。严禁使用塑料绝缘电缆(如RVV、BVVB型)——易开裂、绝缘性能差,出了事后悔都来不及,根据JGJ/T46-2024第7.2.3条,临时用电线路必须采用耐磨损型橡套电缆。
避坑动作: 把空调、发电机、UPS、电缆、配电箱整套交给一家供应商配齐。
接口、负载、余量对方统一核对。
有同行说:“租空调是面子,租电缆是里子。面子没了还能圆场,里子没了直接散场。”
坑三:旺季临时抱佛脚,好设备全被订光
去年6月,一个汽车展会的朋友提前10天找40匹空调,租赁公司直接说:这个季节全省只剩两台旧机,制冷效率明显打折。他不信,跑了三家,结果一样。
避坑动作: 旺季(6-9月)电力设备预订往前推2-3个月,发电机、UPS、空调,提前锁单,临时加急不仅贵,还只能拿到别人挑剩的旧机器。
打印版:活动现场电力保障13项检查清单
此清单可直接打印,贴于签到台内侧/工位看板上

| 序号 | 检查项 | 量化标准 | 完成打钩 |
|---|---|---|---|
| 1 | 场地总用电容量 | 问场馆方要书面数据,单位kW或A | ☐ |
| 2 | 设备总额定功率汇总 | 所有带电设备铭牌功率相加,区分阻性/感性 | ☐ |
3 | 需要系数法核算 | 取Kx=0.6-0.9,参照供配电设计手册 | ☐ |
4 | 同时使用系数核算 | 取0.7-0.9,不同时启动设备分开算 | ☐ |
5 | 感性负荷启动冲击核算 | 启动电流为额定3-7倍,确认加装软启动器 | ☐ |
6 | 总计算负荷+冗余 | [P_阻 + P_感×3] × K × 1.3,对比场地容量 | ☐ |
7 | 发电机备用 | 功率不足则租,提前2-3个月锁单 | ☐ |
8 | UPS不间断电源 | 关键设备(签到系统、大屏、音响)必配 | ☐ |
9 | 电缆选型与敷设 | 橡套电缆(YC/YZW型),严禁塑料电缆(RVV/BVVB) | ☐ |
10 | 配电箱保护装置 | 过负荷保护、短路保护、接地故障保护齐全 | ☐ |
11 | 接地保护系统 | 确认TN-S接地系统,接地电阻≤4Ω(GB 50169) | ☐ |
12 | 剩余电流动作保护器(漏保) | 每路分支回路均安装,动作电流≤30mA,每月测试一次 | ☐ |
13 | 应急演练 | 至少做一次断电切换测试,记录切换耗时(目标≤0.1秒) | ☐ |
关于备用电源,我说句得罪人的话
行业里现在流行吹“双路供电”“零闪动”——听起来高大上,但对于多数300人以下的活动,花大价钱上双路市电加自动切换,纯属浪费预算。
我的判断: 对于非政府类、非直播类的普通会议活动,一台靠谱的发电机加一台UPS就够了,双路供电的成本翻倍不止,但95%的活动根本用不上那个冗余度,省下的钱用在活动现场执行上,比买一个用不上的“安全感”实在得多。
但这话有前提: 政府类会议、直播带货、实时竞拍——这些场景断电1秒就崩,该上双路还得上,别盲目追“零闪动”,也别一刀切省预算,看场景下菜碟。
做活动这行,电的事儿不是技术问题,是态度问题,提前三天跑一趟场馆,拿个测电笔把每个插座试一遍,比现场跪求电工管用一百倍。
本月新发现
2026年7月,北京某会展公司李总提供实测数据:他们在一次500人行业论坛上,把所有设备功率做了详细汇总(含灯光、音响、大屏、签到系统、餐饮设备),按上述公式(区分阻性/感性负荷,感性负荷按3倍启动冲击,同时使用系数取0.8,冗余系数取1.3)核算后提前租了一台100kW静音发电机+20kVA UPS。

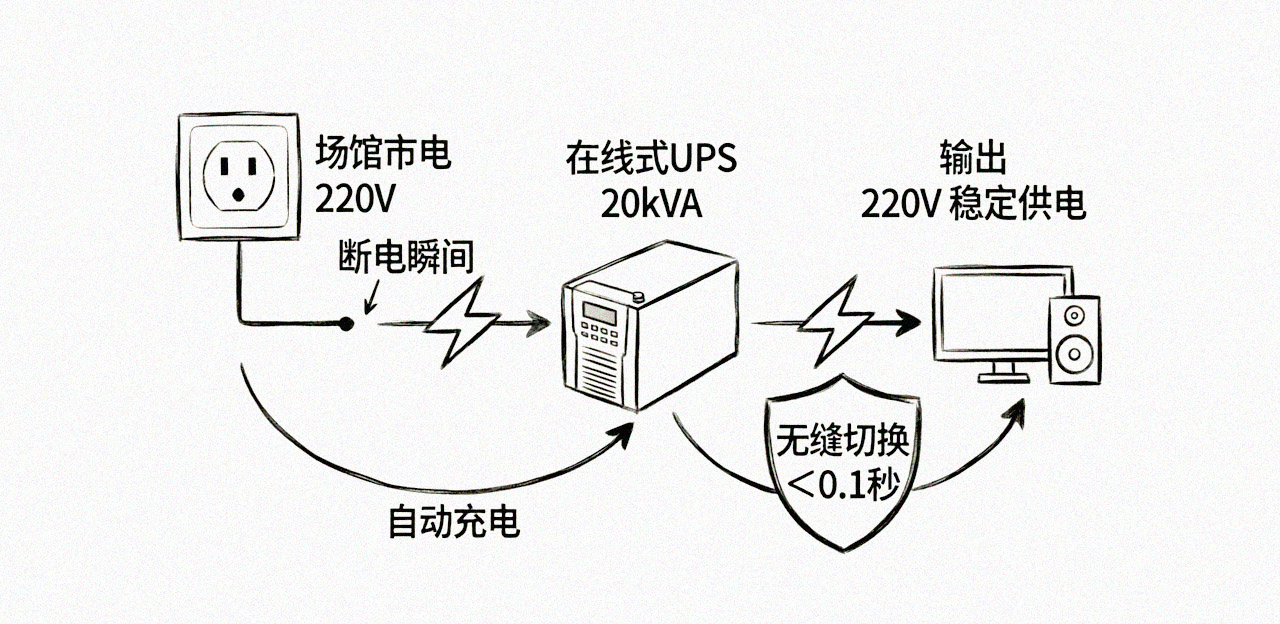

活动当天场馆市电在下午3点波动了两次(电压跌至190V左右),UPS无缝接管(切换时间<0.1秒),大屏和音响全程没闪,隔壁展位同期活动没配UPS,投影机重启了3次,演讲嘉宾脸都绿了。
数据来源: 北京华展会展服务有限公司李总,7月28日电话访谈。
| 活动规模 | 参会人数 | 建议发电机功率 | 建议UPS容量 | 预计日租总费用(参考价) |
|---|---|---|---|---|
| 小型会议 | ≤100人 | 30-50kW | 5-10kVA | 500-1000元 |
| 中型会议 | 100-300人 | 50-100kW | 10-20kVA | 1000-2000元 |
| 大型会议 | 300-500人 | 100-200kW | 20-40kVA | 2000-3500元 |
| 千人级活动 | 500-1000人 | 200-400kW | 40-80kVA | 3500-6000元 |
| 万人级活动/音乐节 | 1000人以上 | 400-800kW | 80-160kVA | 6000-12000元 |
关于活动电力保障的另一份避坑指南
参考标准:
• GB/T 16895.25-2022《低压电气装置 第7-711部分:特殊装置或场所的要求 展览、展示及展区》
• JGJ/T46-2024《建筑与市政工程施工现场临时用电安全技术标准》(2025年1月1日起实施)
• T/CEPPEA 5054-2024《重大活动场所临时供电工程设计规范》
• T/ZDL 006.1-2023《重要活动场所电力保障规范 第1部分:电力配置现场查验》
该文仅代表作者本人观点,极效361平台提供技术支持
