德国展台刚搭好就拆?境外展会搭建3个合规坑烧掉12万(附验收清单)

类型:活动知识

2026-08-18

关键词:

境外展会搭建时长控制验收清单

  最后更新日期:2026年8月18日

  去年10月,深圳某消费电子公司去德国参加IFA展,36平米的展台,设计图改了8版,预算批了15万,搭建团队进场第2天,展馆监理拿着检测仪过来扫了一圈,指着一面背板墙说了一句——"B1级阻燃报告呢?"搭建商拿不出来。

  当天下午,那面花了2万3做的背板墙被当场拆除,展台延迟了1天才开放,直接损失展期第1天的客户流量,外加2万欧的整改费和加班费,老板在微信群里发了段语音,"崩了"两个字重复了4遍。

案例场景手绘图

  这不是段子,超过60%的中国展商在德国都因合规问题被罚过款,境外展会搭建和国内完全两套体系,材料标准、施工窗口、验收流程,每一条都可能是烧钱的火线。

  一、材料合规:那面墙为什么非拆不可

  欧美展馆对防火等级的执念,超出绝大多数中国展商的想象,德国展馆要求搭建材料必须达B1级阻燃标准,布艺、板材、地毯全部提前报审。去年科隆展会上3家展商因材料不合格被当场拆除,德国展会还额外要求甲醛排放≤0.124mg/m³,电线必须带VDE认证,不合规的直接叫停搭建,展位费全亏。

  比材料本身更坑的是报馆文件,德国展馆要求进场前提交搭建图纸、材料安全数据表(MSDS)、电气图纸,缺一项不让进场,国内习惯了"先进场再说",到了国外连门都进不去,报馆文件准备周期至少要提前2周,别等货到了才想起来。

  三个真实细节:

  • 德国展馆的烟雾探测器安装高度要求精确到±5cm。差5cm探测器不报警,整面墙要拆了重装。

  • 报馆文件中的MSDS(材料安全数据表)必须由具备欧盟认证资质的第三方机构出具,国内检测报告不认,到了现场就是废纸。

  • 吊点承重结构必须附工程师盖章的结构计算书,口头说"没问题"都不算。

  避坑操作:提前3个月索取展馆《搭建手册》,逐条核对材料清单,核心物料提前邮寄样品检测,别等到了现场才拆箱,签合同的时候要求搭建商提供所有材料的防火检测报告和认证证书(UL、VDE、TÜV),拿不出来的一律不签。

  二、时长控制:迟到1小时罚200欧,3天窗口怎么卡

  境外展会搭建时长控制,比国内残酷得多,海外展馆给的搭建窗口通常只有2到3天,德国展馆执行"军事化管理"——汉诺威工业展规定每日施工时段7:00-22:00,超时每分钟罚款50欧元,迟到1小时罚款200欧元,柏林IFA展搭建期仅2至3天,迟到一天罚款上千欧元。

罚款项目德国(欧元)美国(美元)英国(英镑)触发条件
超时施工(每小时)50-100500-800100-300超过展馆规定施工时段
迟到进场(每小时)200250200未在约定时间到达展馆
材料不合规2,000起2,500起1,800起防火/环保检测不通过
垃圾未清运500-1,000600-1,200450-900撤展后未清理展台垃圾
结构安全隐患3,000-5,0004,000-6,0002,500-4,500验收不合格且未整改
电源违规使用300-800400-900250-700私接电源/电压不匹配
提前撤展1,000起1,500起1,000/30分钟未在规定的撤展时间前撤离

  德国搭建商对尺寸的容忍度是毫米级,图纸上标3000mm,现场误差超过5mm就会被要求返工,国内习惯了"差不多就行",到了德国就是"差一点都不行",所以尺寸标注必须精确到毫米,别写"约3米"。

  两个真实细节:

  • 德国展馆的结构安全验收需提前72小时申请,错过这个申请窗口,展台搭好了也没人给你验收,开展当天只能空着。

  • 海外搭建商返工效率极低,一次整改往往要等半天,建议提前2天完成搭建预留返工时间,别卡在开展前1天。

  倒推排期是唯一解法,海外搭建通常只给1到2天施工时间,所有物料必须提前空运到场,建议按"开幕前7天"倒推所有节点,每个环节多留1天余量,关键节点设置3个冗余工作日,制定双时间表——国内团队和当地团队协同作业,别指望远程遥控能解决问题。

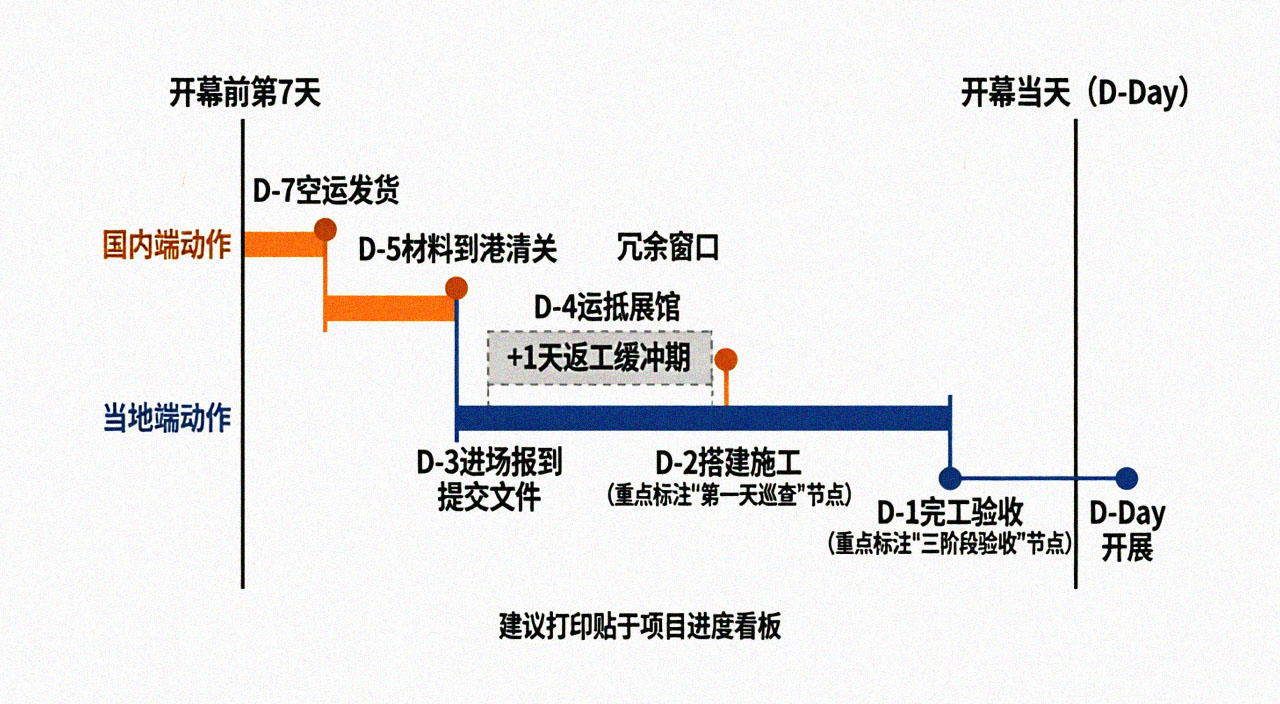

倒推排期时间轴

  三、模块化方案:一套骨架跑全球,成本砍掉一半

  传统全定制展台,海运费用常超搭建费本身,改用模块化铝型材框架,可拆卸、可重组,一套材料适配多国展会,均摊成本降低50%以上,2026年头部搭建商已普及铝型材框架加可替换面板系统,一套主结构适配多国展馆,面板和画面本地制作,物流成本直接砍半,现场组装从3天缩到1天。

  两个真实细节:

  • 模块化铝型材框架拆卸后体积缩小70%,同样一个展台,海运体积从15个立方降到4.5个立方,运费省出来的钱够再跑一个展会。

  • 铝合金桁架成本比木结构低60%,90%组件工厂预制,搭建从5天压到2天,铝型材加软膜画面的标准模块,可拆装空运,适配各国展馆尺寸,重复使用率超85%。

对比维度传统木结构展台模块化铝型材展台差异
单次材料成本(36㎡)¥28,000-35,000¥38,000-48,000(首次采购)首次贵¥10,000+
二次使用成本需重新采购(¥28,000+)仅更换面板(¥5,000-10,000)第2次省¥18,000+
海运体积(36㎡展台)12-15m³4-5m³省60-70%运费
现场搭建工时4-5天(2名工人)1.5-2天(2名工人)省2-3天人工
重复使用次数1次(一次性)5-8次(换面板即可)长期成本碾压
适用场景单次参展、预算充足多国巡展、重复使用≥3次按需选择

  电源适配器是另一个容易被忽略的坑。

国家/地区电压(V)频率(Hz)插头类型中国设备适配建议
德国23050Type C/F需带转换插头,功率≥2kW设备需配变压器
英国23050Type G需带转换插头,注意保险丝规格
美国12060Type A/B必须配变压器,否则烧设备
日本10050/60Type A/B必须配变压器,电压差大
阿联酋(迪拜)22050Type G(英标)中国设备通用,仅需转换插头(兼容部分欧标)
新加坡23050Type C/G中国设备通用,仅需转换插头
墨西哥12760Type A/B必须配变压器

  德国230V/50Hz,美国110V/60Hz,中国设备带过去不配变压器直接插,轻则跳闸重则烧设备,开展前一天把所有设备通电测试30分钟,别等开展当天才发现展台上的大屏点不亮。

  采购渠道参考:铝型材框架可向佛山南海区铝型材产业集群厂家定制(1688搜索"展台铝型材框架"),软膜画面可找广州白云区喷绘工厂制作,当地展馆周边通常也有合作的面板制作商。

  四、验收清单打印版:三阶段逐项过,不过夜

  海外展搭建周期短,问题不当天发现,第二天根本来不及改,分三阶段验收,带验收清单逐项打勾,有问题当场让搭建商签字确认,不签字不付款。

  第一阶段:进场前文件验收(搭建前72小时)

文件项检查标准状态(✓/✗)
搭建图纸(英文版)尺寸标注清晰,含平面图、立面图、结构图
材料安全数据表(MSDS)欧盟认证机构出具,含B1级防火报告
电气图纸线路走向、功率计算、插座位置清晰
结构计算书双层展台或悬挂结构需工程师盖章
第三方责任险保额覆盖展馆最低要求(通常100万欧元以上)
展馆进场许可展馆方签字盖章的进场通知

  第二阶段:搭建中巡查(搭建第1天,重点盯3个部位)

巡查项检查标准检测方法状态(✓/✗)
地面平整度无凸起凹陷水平仪抽测3个点位
板材色差与色卡比对,肉眼不可见差异自然光下目测
电线预埋隐藏铺设、无裸露接头,带VDE认证标识逐条线路查看

  第三阶段:完工验收(开展前2天,逐项过,不过夜)

验收项检查标准检测方法状态(✓/✗)
结构尺寸与图纸一致,误差≤5mm卷尺随机测5个点位
展台高度单层≤4米(欧洲部分展馆限高2.8-3米)激光测距仪
结构稳固性框架无晃动,连接件紧固到位手推展架主结构3次
承重每平米≤150公斤;双层需结构计算书核对计算书数据
高空防护栏高度≥1.2米,无晃动卷尺+手推测试
电路安全电压匹配,无裸露接头万用表测电压
通电稳定性全部通电30分钟无跳闸无发热所有设备开机30分钟
灯具全部正常工作,无频闪全部点亮目测
AV设备全部运行正常,内容播放无误开机播放10分钟
消防设备每20㎡配1个,位置明显且在有效期内核对数量+有效期
展板外观无划痕无污损,颜色与图纸一致色卡比对+目测
文字内容LOGO、标语无拼写错误(重点核对英文及当地语言)逐字核对
地毯平整、无气泡、胶粘牢固走一遍+按压
清洁地面无垃圾、无粉尘、无胶带残留目测

  验收签字栏:

  搭建商代表签字:__________ 日期:______
  展商代表签字:__________ 日期:______
  整改问题清单(当场记录,要求24小时内整改):______

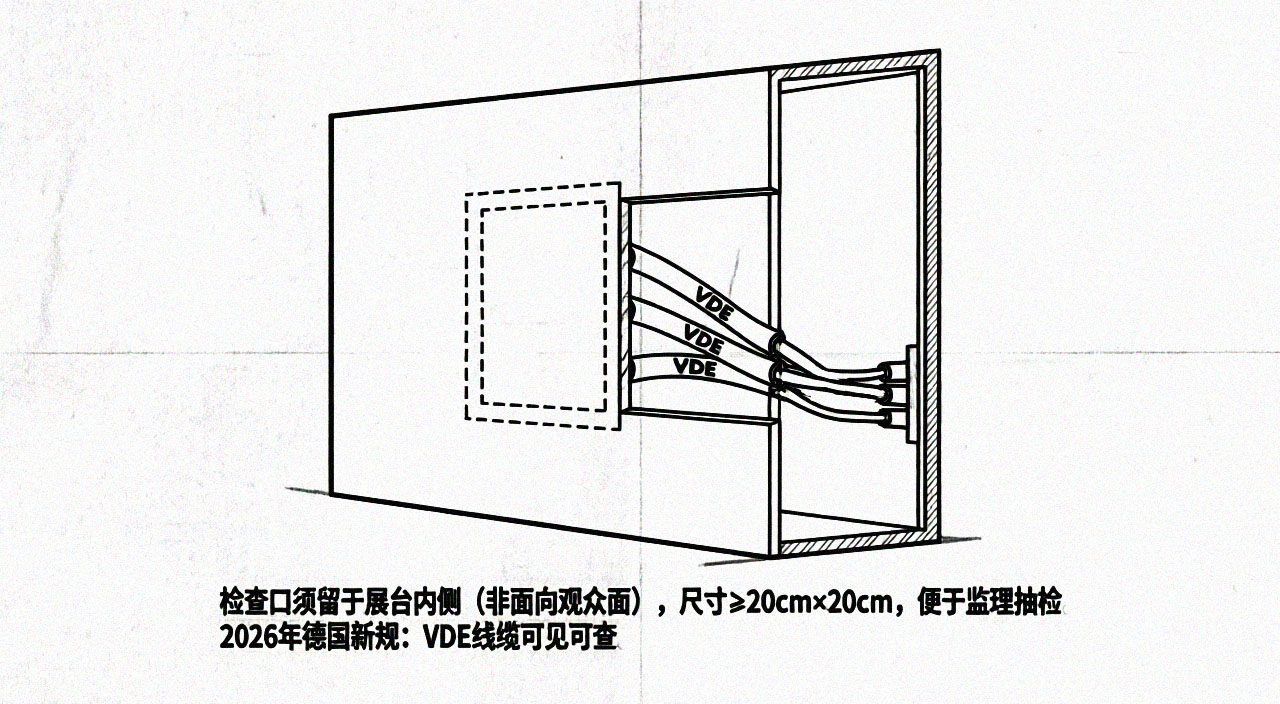

电线检查口示意图

  此清单可直接打印,贴于工位看板上。

  我的判断:别迷信"全包价",也别盲目追"全模块化"

  我不建议盲目追"全模块化",模块化展台的适用场景是多国巡展、重复使用3次以上,如果只是单次参展、用完就扔,模块化的前期投入(铝型材框架采购成本)反而比一次性木结构更贵,单次参展老老实实用当地搭建商的方案,别为了"模块化"这三个字多花冤枉钱。

  同样,我也不建议迷信"全包价",有些报价写得很低,因为把关键项全藏在备注里——报馆费、展具租赁、垃圾清运、加班费,加起来比报价翻一倍,不看明细的全包,就是最贵的便宜。

  签约前把所有费用拆成明细:材料单价、人工工时、运输费、税费,每项附上限,口头承诺的"包含在内"一律不认,写进合同才有效。

  境外展会搭建没有万能公式,选对场景、卡死合规、锁死时间、盯紧文件,比任何"一站式"空话都管用。

  本月新发现: 上周和南京某展览公司李总电话聊了半小时,他提到一个细节——2026年德国部分展馆开始要求所有电线必须带VDE认证标识且可见可查,藏在墙板后面的线也得留检查口。"我们5月科隆一个项目,监理要求拆开3面墙板查线,补了2天工。"这条信息来自李总6月实测反馈,供同行参考。

  版本记录:2026年8月18日首发

  关于境外展台设计的另一份避坑指南: [境外展台设计:别把"中国红"直接搬出国门],后续可以关注一下。

  外部数据参考: 《展台搭建指南》福建省地方标准(DB35/T 2323-2026)

该文仅代表作者本人观点,极效361平台提供技术支持
