展台搭建超时45分钟?5个卡点动作把延误压回15分钟

类型:活动知识

2026-10-09

关键词:

展台搭建超时搭建时长控制物料脱节

  最后更新日期:2026年10月9日

  报馆卡点交,8000块变16000!

  2026年4月,广交会特装报馆截止日当天,一家搭建商卡着点提交图纸,被系统退回修改,重新排队审核,产生100%滞纳金,8000块报馆费变16000,这还没进场,钱先烧了一半。

  广交会审图系统到点自动锁定,第一期10月11日18:00关闭报图通道,别跟主场搭建商说“就差一天”,机器不认人情。

  展台搭建超时的根,八成埋在进场之前,报馆环节的硬动作只有一个:把审图截止日往前推3天设为内部死线,这3天是留给图纸被打回来修改的缓冲。

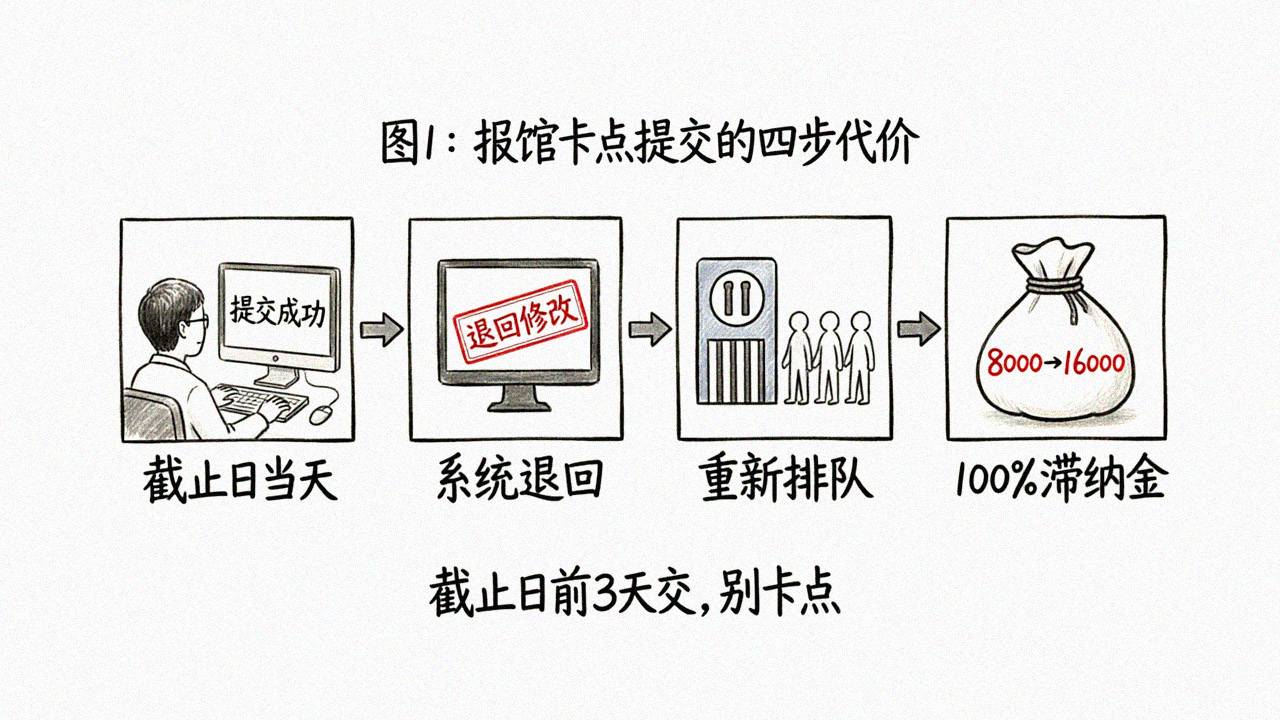

报馆卡点提交的四步代价

  进场前留15%缓冲,分散到三个阶段

  北京展台搭建的老手有个共识:预留总工期的15%-20%作为缓冲,10天工期留2天,但缓冲不能堆在最后一天,要分散:设计阶段1天应对变更,物料阶段1天应对物流,施工阶段1天应对现场问题。

  搭建时长控制的第一步是倒推,以开展日为终点,上海展台搭建圈跑通的公式是:结构搭建占40%时间,电气布线占25%,美工装饰占20%,调试验收占15%,每个节点设检查点,延迟超2小时立刻启动备用方案。

  这张表我让团队打印过,A4纸贴文件夹首页:

节点时间占比内部死线打勾
设计定稿—开展前25天□
封样签字—开展前20天□
防火材料核验—开展前10天□
物料发运—开展前3天□
结构搭建40%进场后首日□
电气布线25%进场次日AM□
美工装饰20%进场次日PM□
调试验收15%交付前4小时□

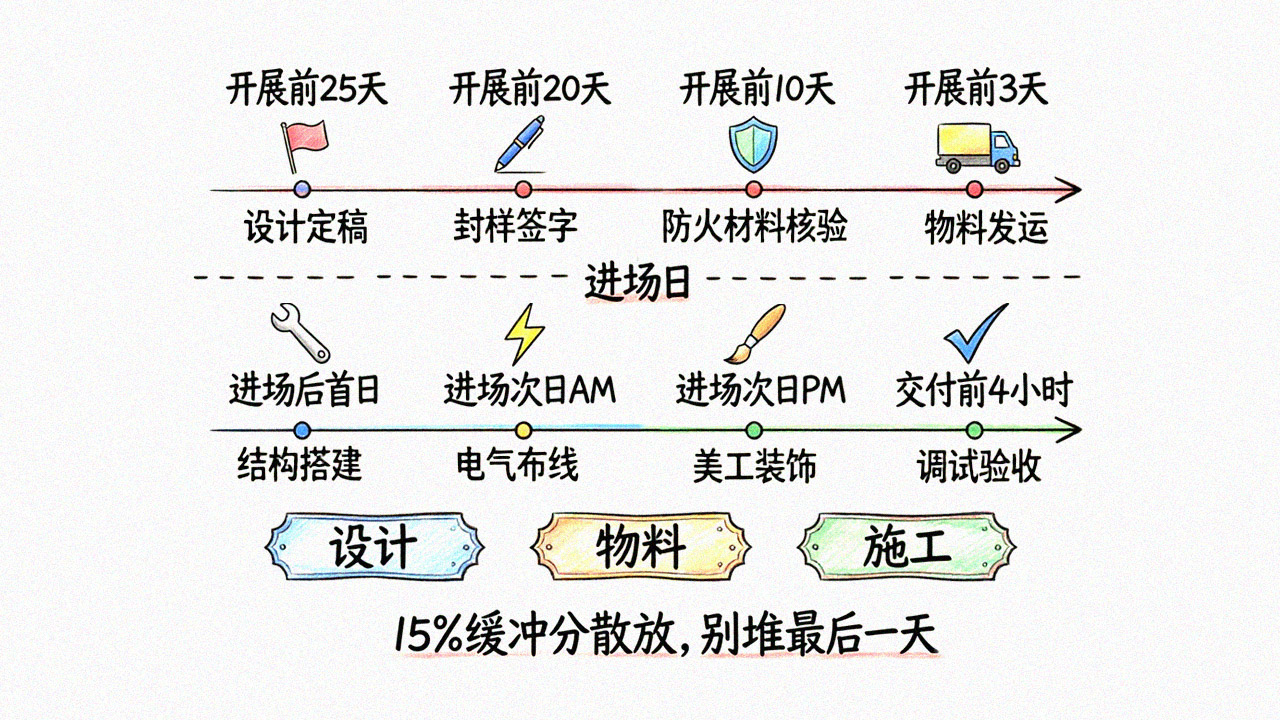

工期倒推时间轴与三阶段缓冲

  封样签字容易被漏:设计确认后让工厂打30cm×30cm小样,包含主色、主材、灯位,甲方到工厂亲眼看过、亲手摸过,签字封存,效果图和实景差30%是常态,封样就是防这个的,防火材料核验同样不能省:木结构必须做防火处理,装饰材料需B1级难燃,进场时提供检测报告,否则场馆有权拒绝施工。

  工人到了料没到,先做这三件事

  广州光亚展那场,搭建商卡在工厂排产,前一个项目拖了,你的项目就被往后排,工人进场了,定制铝型材还在路上。

  行业里的常见失误排第一的永远是“物料脱节”,工人空等成本1.2元/分钟/人(2026年长三角行情),8个人等2小时,1152块烧掉,活是零。

  物料主管的动作清单:

  1、从本地合作仓库调拨备用材料,让工人先搭建不需要这批材料的部分

  2、评估现场改造替代的可行性——灯箱面板尺寸错了可以现场裁切改成侧发光灯条

  3、若核心定制件无法替代,评估简化该模块的视觉效果,先保结构

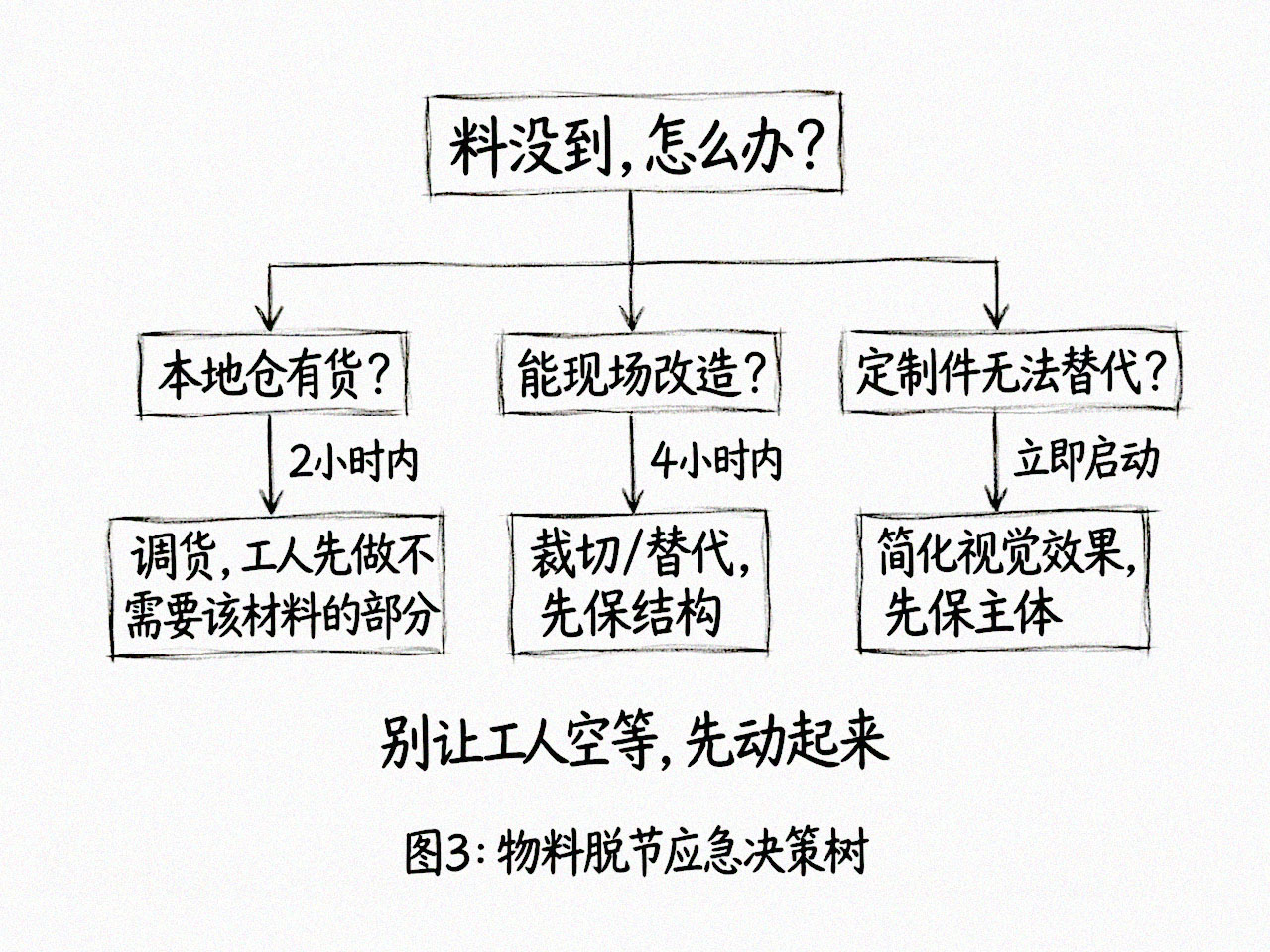

<strong>物料脱节</strong>应急决策树

  备用材料商的筛选标准:能提供同类材料、4小时内送达、接受现场现结,展会所在地提前筛选2-3家,建立“应急资源库”,若核心材料延误超4小时,启动跨区域调货,优先选择展会所在地50公里范围内的供应商,场馆临时通知提前闭馆的情况也要防:把节点往前赶,不把宝押在最后几小时。

  木工电工美工错峰进场,公式是4:2:2

  广州保利世贸某美妆展,搭建商拍胸脯“8小时搞定”,电工等木工做完才进场,美工等电工接完电才干活,硬生生拖到凌晨4点。

  36-54平米标准展台的工种配比:木工4人,电工2人,美工2人,错峰进场时间:木工先进场,电工晚1.5小时,美工晚3小时。

  实测数据:36平米展台,4个木工上午9点进场,2个电工10点半到,2个美工中午12点到,晚上7点全部收工。

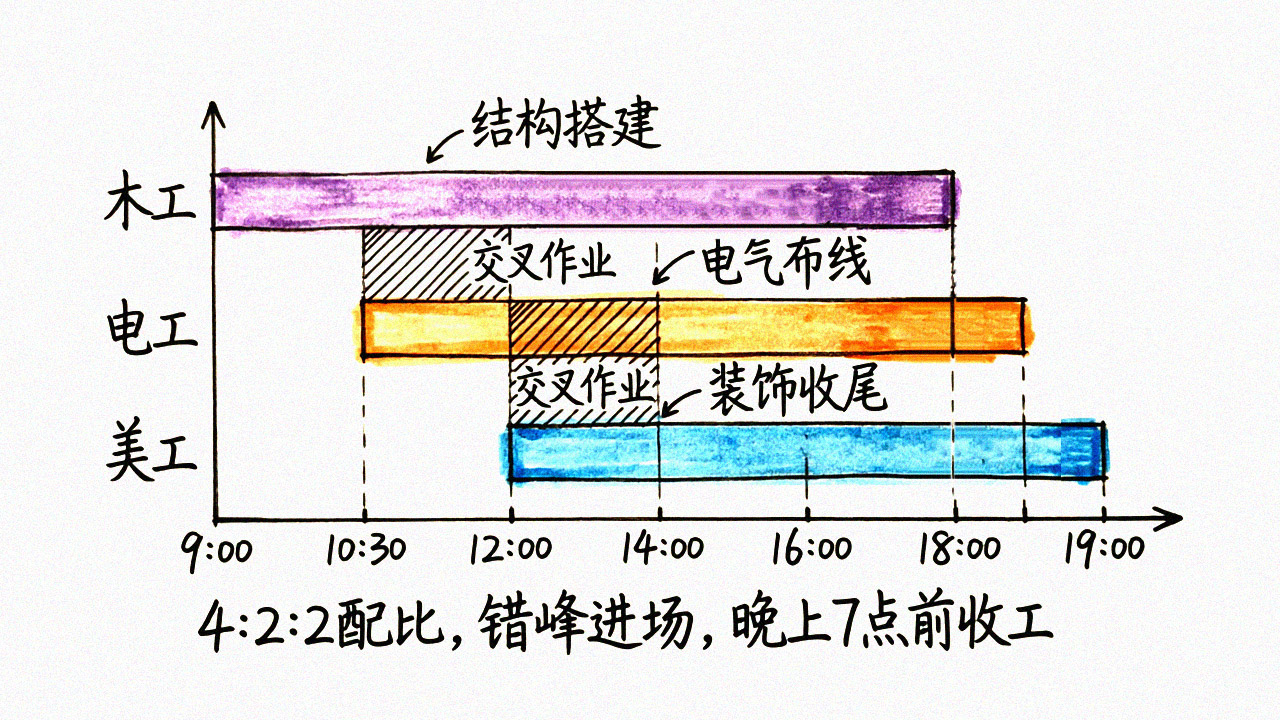

工种错峰排班甘特图

  工种之间还有“等待窗口”,电工等木工封板30分钟,美工等电工接电20分钟,三个工种各浪费50分钟,时薪加起来烧掉快300块,检查流程里排班表要按小时写清楚,多安排1-2个工人在现场“待命”,哪个工种缺人立刻补位,比临时打电话叫人快得多。

  展台搭建超时后拿这张表砍,甲方签字确认

  真发现干不完了,最蠢的做法是“什么都想保”。

优先级交付项可牺牲条件验收确认方式
P0主体结构安全不可牺牲安全员签字确认
P0电源接入与照明不可牺牲通电测试通过
P1赞助商logo/主视觉开场后30分钟内补甲方现场拍照确认
P1接待台/洽谈区先用折叠桌替代甲方口头确认可用
P2装饰性灯箱/绿植直接砍掉无需验收
P2地毯边缘收口撤展前处理撤展前处理

  此表可直接打印,贴于现场物料箱内侧, 搭建超时后第一件事是跟甲方确认“保什么、砍什么”,甲方签字,后面不扯皮,关键工序可安排双班工人轮流作业,人歇活不歇。

  15:00前申请加班,过了这个点加收50%

  干不完要加班,加班要申请,申请有窗口。

  多个展馆规则一致:当天15:00前办理加班手续,逾期申报加收50%附加费,你等到17:00发现真干不完再去申请,已经晚了。

  加班费的价格不是闹着玩的,有展馆报价:常规时段加班25元/㎡/3小时,深夜时段50元/㎡/3小时,当天15:00前未申报而现场存在加班情况的,加班费按该时段收费标准增加30%,并从施工押金中扣除,100平米展台拖了3小时,这笔钱谁掏?合同里没写就是你掏。

  合同必须写清楚:因乙方原因导致搭建超时产生的加班费、场馆罚款、甲方额外人力成本,全部由乙方承担。

  政府采购合同范本中有对应条款:乙方逾期交付的,每逾期1天偿付逾期交货部分货款总额的5‰滞纳金;逾期超过约定日期3日不能竣工的,甲方有权解除合同,因乙方原因导致延误布展时间,乙方须支付合同总额的千分之五作为赔付金,搭建合同参照这个逻辑约定违约责任。

  参展合同同样明确:展台搭建超时布展、撤展产生的加班费及各类额外费用由参展单位自行承担。

  我不建议你盲目追“搭建进度小程序”

  现在很多平台推数字化搭建管理,扫码打卡、进度看板、AI预警,我不反对工具,反对用工具替代对人的管理。

  见过杭州团队用某搭建管理软件,现场网络差,工人扫码扫了15分钟没扫上,最后还是靠对讲机喊的,纸质清单加固定频道对讲机,在展会现场这个电磁环境里,比云端工具稳。

  检查流程第一原则:别让技术在你最慌的时候掉链子。

  局限说清楚:展台超过200平米或多层结构,纸质清单不够用,得配专职安全员和结构工程师驻场,小展位适用,大展位得叠加上报流程。

  本月新发现

  南京XX会展公司李总提供实测数据:2026年9月南京国际博览中心某消费品展,他们试了“进场前2小时把工种排班表发到搭建队群里”,当天电工和美工的空等时间从平均47分钟压到12分钟,李总原话:“提前把谁等谁写清楚,比现场吼有用。”

  参考资料

  本文涉及的报馆滞纳金、加班费申请规则及合同违约责任条款,对应以下官方来源:

  1、展台搭建材料防火标准:广播电视和网络视听展会布展设计和施工标准,明确木结构必须做防火处理,装饰材料需B1级难燃材料,施工申报时需提供材料样品及检测报告。

  2、展馆加班申请时间窗口:广州琶洲保利世贸博览馆2021 ICEE参展商手册,第4页明确规定“每天15:00前向主场搭建商申请,逾期申报加收50%附加费”。

  3、展馆加班收费标准:横琴某展馆参展商手册,第6条规定“常规时段25元/㎡/3小时,深夜时段50元/㎡/3小时,当天15:00前未申报按收费标准增加30%”。

  4、合同迟延交货违约责任范本:政府采购合同范本第15.2条,“乙方逾期交付,每逾期1天偿付逾期交货部分货款总额的5‰滞纳金,逾期超过15天甲方有权解除合同”。参展合同范本明确超时布/撤展产生的加班费及额外费用由参展单位自行承担。
