活动报批文件漏了一份,开场前2小时被公安叫停——我花了38万买的教训
类型:活动知识
2026-07-17
活动报批报批文件
来聊一个我至今不敢删聊天记录的真实案例——今年3月那场新能源供应链峰会,开场前2小时被公安现场叫停,就tm因为漏了一份文件。
凌晨4点,我在场馆门口蹲着等最后一车物料,手机突然响了。
公安那边一句话:“你们《消防安全检查合格证》呢?报批材料里没有。”
我当时脑子嗡的一声——那份证明明在场地方手里,我以为他们自动附上了,压根没核对。2小时后嘉宾就要入场,3800人的场子,公安说停就停。

踩坑曝光:那一份漏掉的证
今年3月12日,我在某一线城市会展中心办一场3800人的新能源供应链峰会,甲方是国内排前三的电池厂商,光场地搭建就砸了120万。报批这件事我交给了执行团队里一个跟了3年的项目经理,他拍胸脯说“都搞定了”。
3月11日晚上10点,我拿到公安那边传过来的报批回执扫描件,扫了一眼——没问题,批了,但我忽略了一个致命细节:回执上盖的是“治安支队”的章,而《大型群众性活动安全许可》要求的是“消防验收意见书”和“场所消防合格证明”配套提交。
我以为场地方的证自动跟着场地租赁合同一起走了,实际上场地方根本没把证给过来。
3月12日早上6点,公安现场复核,发现缺了消防那一块的完整材料,按《大型群众性活动安全管理条例》第十三条规定,未经安全许可的活动可以被直接取缔,承办者面临10万到30万的罚款。
现场公安负责人原话:“不是我们要卡你,你这3800人的场子,万一消防通道有问题出了事,谁担责?”
甲方市场总监电话里吼了一句:“我不管谁的责任,今天200多个客户在路上了,你告诉我怎么办?”
搭建方老周干了15年会展,蹲在物料堆旁边抽烟边说:“我见过漏方案的、漏安保名单的、漏消防证的,漏安全风险评估报告的也见过,消防证还真是头一回见。
对了,隔壁展馆那场今天对讲机频段跟我们串了,吵了一早上。”
活动现场48小时联调那晚,光音频信号线(卡侬头)就换了4根,对讲机频段跟隔壁展会串了频——这些破事全发生在报批通过了之后,结果临开场翻了个更大的。
那一刻我真想找个地缝钻进去。
深度拆解:活动报批到底要哪些文件?
很多人以为报批就是填张表交上去等通知。错。报批是两条线并行——文旅一条、公安一条,缺一不可。
【公安口《大型群众性活动安全许可》核心材料清单 - 完整版】
1.大型群众性活动安全许可申请表
窗口现场领表或者政务网下载,别自己改格式。
2.承办者合法成立的证明及安全责任人身份证明
营业执照副本复印件(加盖公章)
安全责任人身份证复印件(最容易漏的就是这张纸,我见过3次因为这个被退回)
3.大型群众性活动方案及其说明
含活动名称、时间、地点、内容、组织方式,写清楚就行,不用花哨。
4.大型群众性活动安全工作方案
这个方案不是随便写两页纸,必须包含:活动时间/地点/内容/组织方式、安保人员数量/任务分配/识别标志、消防安全措施、场所可容纳人数及预计参加人数、治安缓冲区域设定及标识、票证查验和安全检查措施、车辆停放疏导措施、现场秩序维护和人员疏导措施、应急救援预案——最后这个不是写一句“如有突发情况将启动应急预案”就完事,要具体到谁负责疏散、谁负责联络、走哪个通道。
5.安全风险评估报告
多地公安机关已明确要求此项,工作方案是承办方自己写的,风险评估报告往往需要第三方专业机构出具。我那次翻车之后,现在每场都找有资质的公司出,费用大概5000到2万不等,但这笔钱不能省。保安公司的安检X光机必须出具年检合格证明,别以为有台机器就行,公安窗口会查设备的校准编号。
6.活动场所管理者同意提供活动场所的证明
场地方的签字+盖章,提前2周催,别临时抱佛脚。
7.活动场所消防建审验收意见书 / 消防安全检查合格证
就是我翻车翻在这个上面。记住:场地方说有证不代表他们会主动交,必须安排专人催、要、核对。

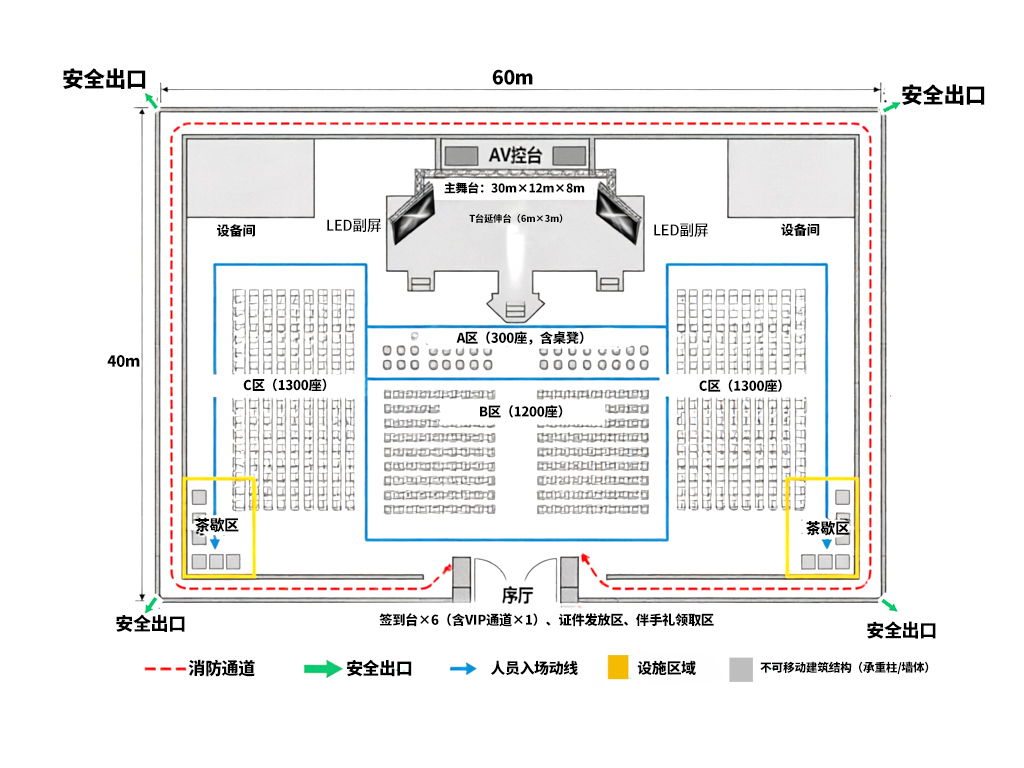

8.活动场所平面图(带尺寸标注的CAD图)及舞台舞美设计稿
公安要的是带尺寸标注的CAD平面图(含座位分布、功能区域划分、安全通道标识),文旅那边要的是舞台舞美设计稿——两者侧重点不同。交了效果图被打回来的事我见过不止一次。
9.活动各类证件样本、拟发放数量及防伪措施说明
嘉宾证、工作证、媒体证、安保证——每一种都要提供实物样本或设计稿,还要说明防伪措施。公安审核票证防伪是重点环节。
10.临时搭建舞台、看台、灯光等设施的
• 施工单位资质证明
• 安全保证书
• 建设/质监等部门验收书
你找的搭建方有没有资质?没资质的话连证都批不下来。
11.主办者与承办者的协议
如果主办方和承办方不是同一主体,这份协议是必须的。别以为“都是一个老板”就不用签。
12. 2个以上承办者共同承办的,提交联合承办协议
13.承办单位安全责任承诺书
14.承办者与保安公司、安检公司、临建设施公司等第三方签订的服务合同及方案
保安公司有没有资质?安检设备谁提供?临建设施谁搭?这些合同全部要附上。
15.依照法律、行政法规规定须经有关主管部门批准的活动,提交有关批准文件

【文旅口《营业性演出审批》核心材料 - 如活动涉及演出内容】
这条跟公安口是两套独立流程,必须同时跑:
1.营业性演出申请登记表
2.《营业性演出许可证》副本(或《演出场所经营单位备案证明》副本)复印件
3.演员名单、有效身份证明及参演文艺表演团体的许可证副本
4.演出节目单及与节目单对应的视听资料
5.临时搭建舞台、看台的:演出场所合格证明、安全保卫工作方案、灭火和应急疏散预案、安全/消防批准文件
时间红线:
承办者应当在活动举办日的20日前向公安机关提出安全许可申请,注意——《条例》原文写的是“20日前”,各地执行口径不一样:有的按自然日算,有的按工作日算。
遇到节假日直接翻倍,首次报批被退回重新提交,时间再翻倍。别以为提前两周够用。
现在我的规矩是:活动日期定下来那天,立刻往前推25个工作日作为报批启动日,先去窗口问清楚当地算自然日还是工作日。
最容易遗漏的6类文件(全是我踩过的坑):
1.消防验收意见书
2.安全风险评估报告
3.安全责任人身份证复印件
4.活动场所CAD平面图
5.第三方服务合同(保安/安检/临建)
6.主办方与承办方之间的协议
照着上面15项在Excel里竖列排好,旁边加一列“状态”(已交/催收中/待签字)、一列“责任人”、一列“截止日期”,就是一张可以直接用的查漏表。
破解方案:报批文件“一页纸查漏法”
那次翻车之后,我花了整整一周重新梳理了整个报批流程,现在团队执行的标准SOP:
倒推时间表。 活动日期定下来那天,立刻往前推25个工作日作为报批启动日。不是20日,是25日——留5天缓冲。
指定唯一对接人。 文旅和公安两边各指定一个人专门跑,其他人不碰报批文件。

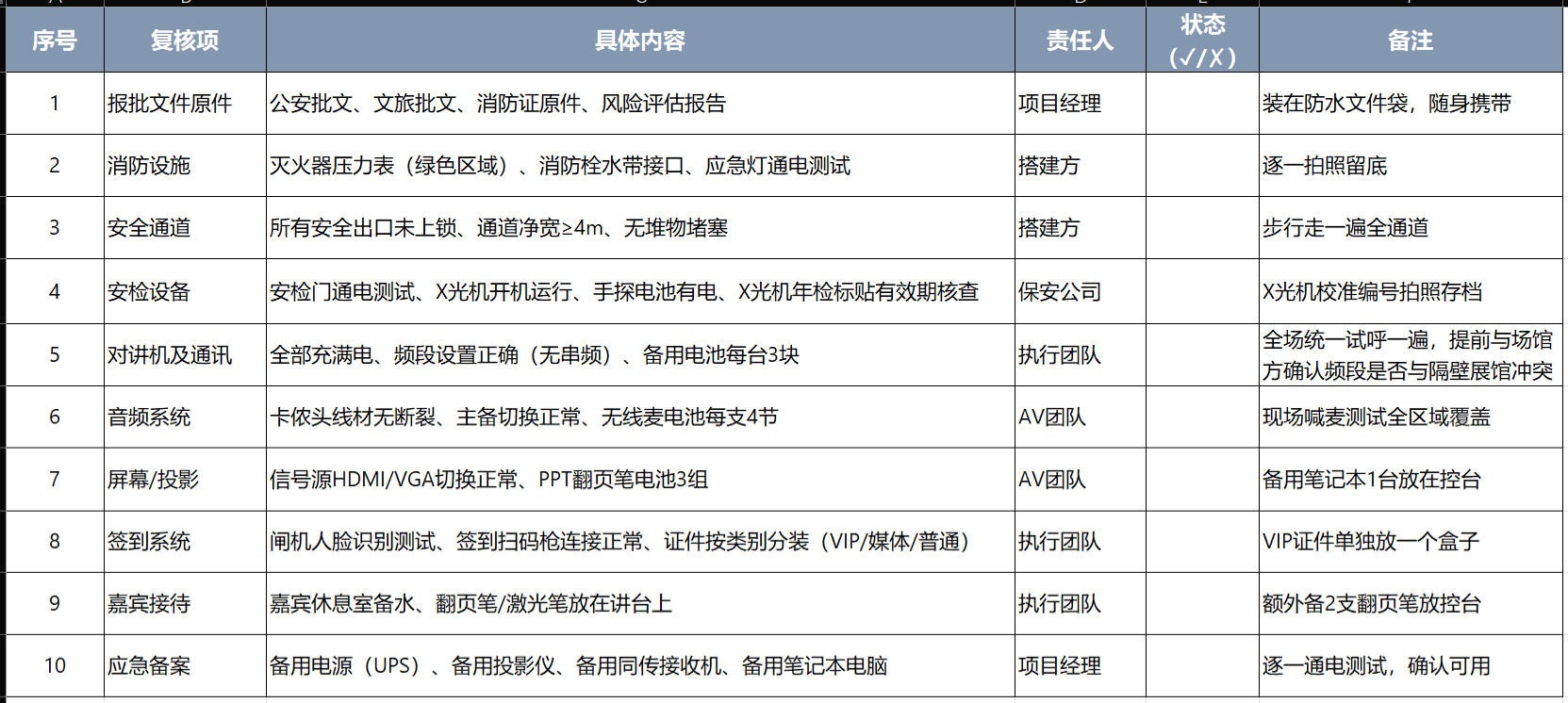

48小时全流程走一遍。 活动前48小时,执行团队带着报批文件原件去现场,对照公安和文旅的批复文件逐项核对。连嘉宾翻页笔都换三次电池。

三方签字确认制。 场地提供方、承办方、搭建方,三方在报批文件清单上逐项签字。签字前对照上述15项公安口材料清单逐项打钩,钩没打全不许签字。谁漏了谁负责,漏一项罚款2000。
电子版+纸质版双备份。 报批文件电子版存云端+3个同事手机,纸质版原件放防水文件袋随身带。开场前2小时的那次翻车,如果当时手机里有消防证的扫描件,至少能争取半小时缓冲。
数据对比
改进前后,我团队经手的报批通过率:
• 改进前(2024年全年):报批一次性通过率62%,平均退回修改1.8次,最长的一次被拖了11个工作日
• 改进后(2025年至今):报批一次性通过率91%,0次因文件遗漏被现场叫停
今年5月那场2200人的汽车供应链峰会,公安现场复核时翻了翻我们的文件包说了一句:“你们这准备得比我们要求的还全。”甲方事后NPS评分从去年同场的68分涨到了91分。
结论
这套“一页纸查漏法”只适用于1000人以上的B2B行业峰会和论坛类活动,几百人的品牌沙龙走的是属地派出所备案,不是分局治安审批。
音乐节和演唱会还要额外操心艺人资质、外籍演员审批、节目内容审核、文化部批文——报批周期至少提前3个月起步,那套逻辑完全是另一个世界。
我敢做一个核心判断:未来一年,活动行业因为报批文件翻车的事件只会多不会少,各地审批流程在“优化简化”,执法尺度却在收紧——消防验收意见书和安全风险评估报告这两项,以前可以“后补”的现在基本不给通融。别指望“打个招呼就能过”。
别焦虑。我漏过消防证、漏过风险评估报告、漏过安保名单、漏过第三方合同、漏过场地平面图,甚至有一回漏了甲方的公章,每一次翻车之后,我都把流程改得更严了一分。现场不出点小事故,你永远不知道自己的SOP漏洞在哪。真焦虑不如真准备,准备到凌晨两点的人,运气都不会太差。

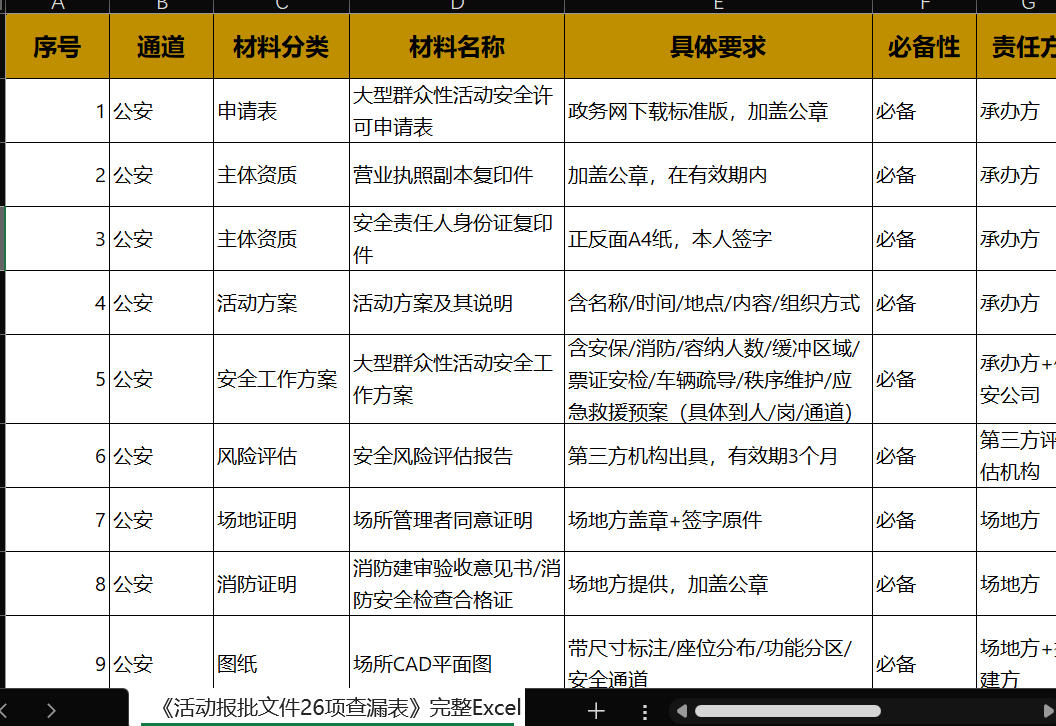

想要我踩坑后整理的那份《活动报批文件26项查漏表》完整Excel?来群我发你哈~

扫码加群
该文仅代表作者本人观点,极效361平台提供技术支持
