展台搭建只有8小时?3个排班公式让工人效率翻倍

类型:活动知识

2026-07-20

关键词:

展台搭建排班8小时

  上个月广州保利世贸博览馆某美妆展,36平米的展台,搭建商拍胸脯说“8小时搞定”。结果呢?电工等木工做完才进场,美工等电工接完电才干活——硬生生拖到凌晨4点,开展前保洁都没做,展商老板脸都绿了。

  8小时不是时间问题,是排班问题。

  圈内流传一句话: “展台搭得快不快,看第一个小时工人有没有活干。” 今天这篇不讲虚的,直接上3个排班公式、1份打印版清单。

  一、先算账:8小时能干完的前提条件

  进场时间短,工人就得掐着秒干。但前提得搞清楚。

  先回答三个问题:展台多大?什么结构?物料到了没?

  广交会那边玩得最狠——100万平方米撤换展压缩到76小时,一个36平米的展位,4-6个工人,平均4小时干完,但那是模块化搭建,结构标准化,工人熟手。

  如果是异形结构、烤漆工艺、多层展台——8小时?做梦。

  真实数据:54平米以下展台,施工人员不少于6人;72-100平米,不少于10人。这是主体结构拼接的最低配置,也是展馆的硬性规定。

  8小时能干完的,通常是标准型展台(方方正正、没有复杂弧度)+ 物料全部预制(工厂做好运过来,现场只拼装)+ 工种齐全(木工、电工、美工各就各位)+ 物料准时到场。

  缺任何一个条件,8小时就得加人或者直接放弃。

  二、3个排班公式

  公式1:工种配比 = 木工 : 电工 : 美工 = 4 : 2 : 2

  这是36-54平米标准展台的修正配比。以上配比不含工头,工头另算1人,负责全场调度和验收。

  之前圈内流传5:2:1,但实际抢工期,美工只有1个人会卡死——所有画面张贴、字安装、灯带调试全压在最后2小时,1个人根本贴不完,美工至少配2个,一个贴主画面,一个贴细节和字。

  木工干结构(框架、地面、墙面)——占50%以上工时。电工等木工把墙立起来才能走线,美工等电工接完电才能贴画面,这三个工种不能同时开工,但可以错峰进场。

  排班口诀:木工先进场,电工晚1.5小时,美工晚3小时。

  实测:广州琶洲某展,36平米展台,4个木工上午9点进场,2个电工10点半到,2个美工中午12点到。晚上7点全部收工,保洁都做完了。

  公式2:人数下限 = 展馆最低人数要求 × 1.5

  这是修正后的估算逻辑。

  不要用面积直接算人数, 展馆有硬性规定——54平米以下不少于6人,72-100平米不少于10人。这个数字是底线。

  抢工期时,在这个底线基础上乘以1.5。54平米 → 6×1.5 = 9人。

  72平米 → 10×1.5 = 15人。

  超过15人反而效率下降,建议拆组——A组8人负责左侧展台,B组7人负责右侧展台,两组同时开工,互不干扰。

  关键细节:某深圳电子展,72平米展台塞了16个工人,结果工具不够用、物料堆在一起挪不动,效率反而比10个人的时候低了30%。人多不一定快,关键是分工明确。

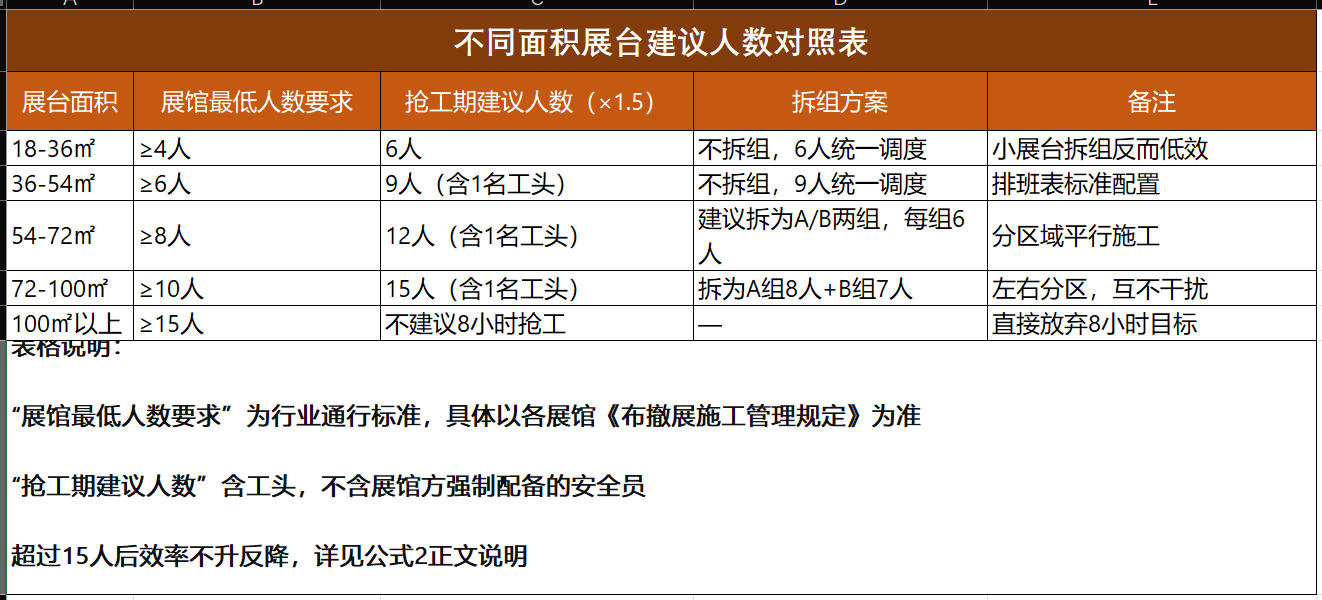

不同面积展台建议人数对照表

  公式3:机动时间 = 总工时的15%

  8小时 × 15% = 72分钟。

  15分钟空窗期不够,物料晚到20分钟、工具坏了修10分钟、工人上厕所来回15分钟——全算上,至少留1小时机动。

  把机动时间拆成两段:上午留30分钟(应对物料晚到),下午留42分钟(应对返工和突发)。

  这72分钟就是8小时抢工的保命缓冲。

工序错峰进场甘特图

  三、8小时极限抢工排班表(打印版,贴工位看板上)

  展前一日必做:

  ①工头对照施工图逐项核实物料清单(行话“对单”),缺料连夜补;

  ②工头给每个工人分配具体岗位(谁负责哪面墙、谁负责布线、谁负责贴画面),第二天进场直接开干。

  此清单可直接打印,贴于工位看板上,工头拿着它逐项打钩,干完一项勾一项。 (以上时间以展馆9点开门为基准;17:00-18:00为展馆强制清场窗口,保洁须在17:45前完成。)

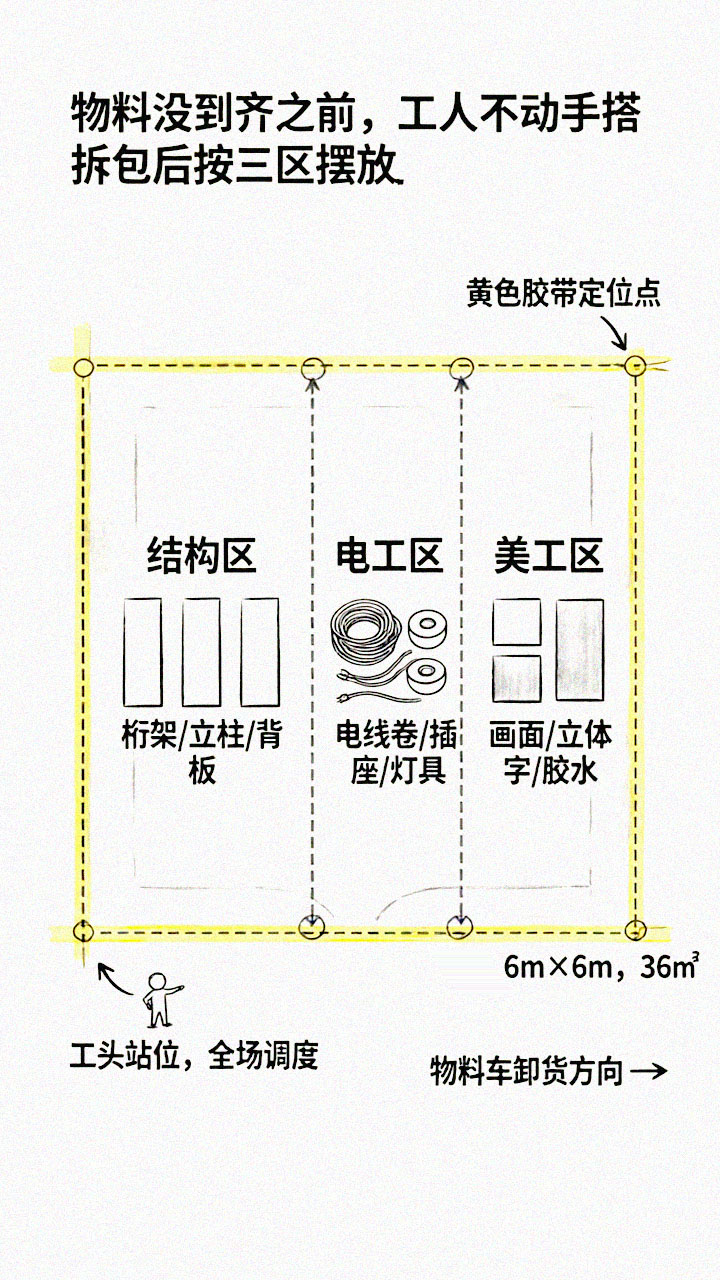

展台地面物料分区定位示意图

时间段核心任务分工与人数关键动作完成打钩
9:00-10:00卸货与物料定位全部人手(9人)所有物料拆包,按“结构区”“电工区”“美工区”三堆摆放。工头对照施工图,在地面用黄色胶带标出展台轮廓、立柱位置、插座点位。物料没到齐之前,工人不动手搭☐
10:00-12:00主体结构搭建木工4人完成主体框架、地面找平、背板立墙。电工可以在11:30左右进场,在木工指引下预埋电线管,避免后续开槽破坏结构☐
12:00-13:00轮班午餐分两批,现场不断人第一批12:00-12:20吃饭,第二批12:20-12:40吃饭。木工和电工的活不能停。工头利用这个时间复核上午进度☐
13:00-15:00电工布线 + 美工准备电工2人 + 美工2人电工完成强弱电布线、灯具安装、插座固定。美工在结构完成后立即开始张贴主画面、安装立体字、灯带调试☐
15:00-16:00交叉收尾与调试全部工种最混乱的一小时。 电工测试所有电路(插座通电、灯光全亮)。美工细节修补(画面气泡、字歪了)。木工收边、加固松动部位☐
16:00-17:00机动与保洁全部工种救命的一小时。 处理所有遗留问题。然后迅速清理现场垃圾、吸尘、擦拭台面,准备验收☐

  四、避坑:4个最常见的排班失误(附解法)

  失误1:工人到了物料没到

  太常见了。工头拍胸脯说“下午2点进场6点搞定”,结果物料还在高速上。

  解法:物料到达展馆卸货区,再通知工人出发, 物料到了,工人再动身,宁愿工人晚到1小时,不要工人到了干瞪眼。行话叫“料等人,不人等料”。

  失误2:工种之间没有“书面交接”

  木工干完就走了,电工来了不知道哪些墙能走线、哪些不能打孔。来回问、来回确认——浪费2小时。

  解法:每个工种完工时,书面交接给下一个工种。

  交接单上写清楚:已完成什么、哪些区域不能动、注意事项。

  工人拿着单子干活,不用到处问人。

  交接单模板(直接抄):

  移交工种:________ 接收工种:________
  已完成项目:________________________
  未完成项目:________________________
  注意事项(禁打孔区/预留点位):______
  移交时间:____月____日____时____分
  移交人签字:________ 接收人签字:________

  失误3:晚上加班没提前谈好价格

  超过22点费用翻倍。工人到了晚上10点说“加班可以,加钱”,你怎么办?加也得加,不加也得加。

  解法:进场前就和工头签好夜间加班价目表。

  白纸黑字写清楚:22:00前多少钱/小时、22:00-24:00多少钱/小时、通宵多少钱。

  在进场协议里写死,省得半夜扯皮。

  失误4:中午吃饭现场断人

  这是7月18日上海虹桥国家会展中心某消费电子展的实测教训,工人12点集体停工吃饭,耽误了40分钟,木工刚把墙立到一半,人全走了,电工在旁边干等。

  解法:分两批吃饭,现场不断人。 上午10点半就订好盒饭,11点50分送到展位旁边。第一批12:00-12:20,第二批12:20-12:40,工头卡着秒表催人。

  五、行业黑话:听得懂才算内行

  “对讲机频道干扰”:展馆里几十个团队用对讲机,频道串了谁都听不清。提前锁定3个备用频道,主频道被占立刻切。频道写在小黑板上,挂工位旁边。
  “卡侬头底噪”:音响线没接好会有嗡嗡声。电工进场时带一台小音箱测试,有问题当场重接,别等美工贴完画面才发现。
  “HDMI2.0兼容性”:屏幕信号源不匹配,画面黑屏。美工带一台笔记本现场测试,别等开展才发现。
  “料等人,不等料”:现场行话,意思是工人可以等物料,但不能让物料等工人。物料到了立刻卸货定位,一秒不耽误。

  这四句话写在晨会上讲一遍,工人一听就知道你是内行,不敢糊弄。

  本月新发现:7月18日上海虹桥国家会展中心某消费电子展,某36平米标准展台用了本文修正后的4:2:2配比和轮班吃饭法,8小时准时收工,保洁都做完了,但工头反馈了一个新问题——下午3点交叉施工时,电工和美工抢同一个墙面,电工要装插座,美工要贴画面,互相挡路耽误了20分钟。

  建议:墙面区域提前划分——左侧墙面归电工(插座集中区),右侧墙面归美工(画面张贴区) ,两边同时干不打架。(来源:本人7月18日上海虹桥国家会展中心实地观察)

  我的个人判断:行业里都在吹“模块化搭建是未来”,但我不建议盲目追,对于预算低于5万的展台,模块化反而更贵——预制模具的成本摊不下来。

  8小时抢工的核心从来不是技术,是排班。

   把工人安排明白了、物料卡到位了,比什么都管用。

  这个方法不是万能的。

  适用场景:36-72平米、结构方正、物料全部预制到位的标准展台。

  不适用:异形结构、烤漆工艺、超过100平米的特装展台——那种至少2-3天。

  最后一句给同行:展台搭得好不好,看第一个小时。排班排得对不对,看工人有没有活干, 别让工人到了现场站着等——那是你排班的问题,不是工人的问题。

  权威参考:国家标准《展览展示工程服务基本要求》已发布实施,覆盖展台搭建全过程技术要求。详情可查阅全国标准信息公共服务平台。

该文仅代表作者本人观点,极效361平台提供技术支持
