活动场地勘察漏掉5个必查死角?这份9项清单帮你避坑

类型:活动知识

2026-07-27

关键词:

活动场地场地勘察必查死角

  最后更新日期:2026年7月27日

  凌晨1点40分,成都世纪城会展中心负一层卸货区,我蹲在地上数着那批2.4米高的大型发光字——货车进不来,限高杆2.2米!拆包装、换叉车、蚂蚁搬家,多花了8000块叉车费和2小时搭建工时,客户电话不接,工人等着我拿主意。

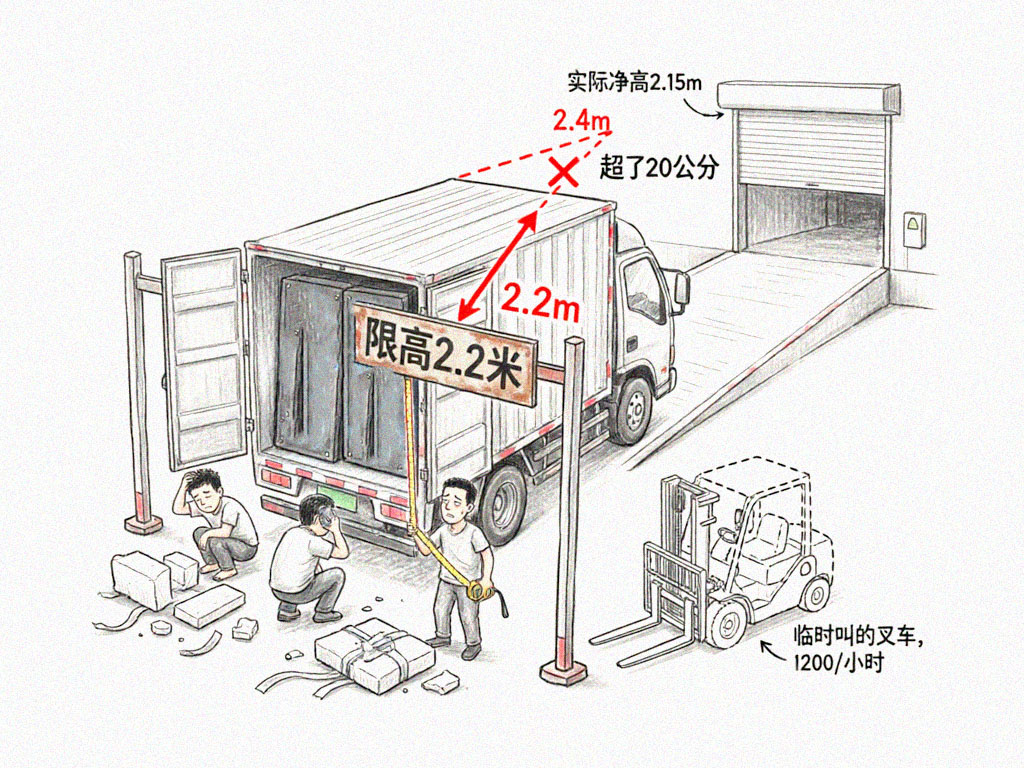

模拟现场踩点不准手绘图

  干了7年活动执行,操盘过60多场500人以上的大会,以前觉得场地有销售给的CAD图就够了,直到今年3月那场“柱子惊魂”——销售说“无柱厅,1200平”,进场才发现会场后方靠近控台有两根钢结构立柱,CAD图上被“优化”掉了,后排三分之二VIP嘉宾看不到主舞台侧屏,80万的活动场景被两根柱子劈成两半,场地方后来改口说那叫“结构装饰柱”,不算柱子。

  行吧,从那以后我们团队管这叫“隐形杀手厅”。

  下面这9个勘察死角,全是用真金白银换来的教训。

  必查死角一:货运通道尺寸——销售嘴里的“没问题”最害人

  今年4月那场车展活动,货到门口才发现货运通道限高2.2米,发光字2.4米,销售说“没问题”,数字不会骗人。

  现在SOP里写的:带激光测距仪实地量卸货区到展厅的每一个门洞高度、宽度,通道转弯半径也量。

  货梯轿厢尺寸必须亲自拿卷尺怼——门宽、进深、净高,三个数缺一不可。

  某展馆货梯尺寸3米高×3米宽×7.8米深,但实际轿厢门净宽可能只有2.2米,不问就等着现场拆包装。

  物理参数:货梯门宽低于1.8米,标准展板(2.4米×1.2米)进不去,只能走楼梯人工抬——每块多花15分钟搬运时间,20块就是5个小时。

  必查死角二:电箱铭牌和相序——拍张照能救你一条命

  去年11月那场发布会,需要320KW用电负荷,销售说总闸400KW绝对够,彩排时一开全屏灯光,直接跳闸,电工一查,那个电箱实际是250KW的,销售把不同电箱的铭牌搞混了。

  更坑的是另一场——设备接上电全部反转,空调压缩机嗡嗡响就是不制冷,LED屏闪烁。

  电工师傅一听就知道:相序接反了。

  三相电接入顺序不对,电机类设备全反转,烧不烧看运气,但肯定不干活,调换两根火线就解决的事,折腾了45分钟才找到原因,中间客户脸都绿了。

  现在我的做法:亲自去拍电箱铭牌照片,确认位置、电压、电流、相数、接口类型,直接问电工:“这电箱单独给我们用,还是跟别家共享?会不会有压降?”

  再问一句:“相序对不对?要不要我们自己带相序检测仪?”

  这些问题只有现场一线工人能给你真实答案。

  物理参数:总功率接近负荷80%就要减设备,或从不同回路拉独立线,大功率LED屏须单独申请380V动力电,别跟会场用电混用。

  一次跳闸,黑屏至少10分钟。一台相序检测仪,直接网上面搜,差不多45块钱,比烧一台投影仪划算多了。

  自从把“实地测电箱铭牌+测相序”写进SOP,过去半年12场活动电力事故从平均每场1.8次降到0次,搭建团队老张说:“你们这个习惯,让我们少熬了三个通宵。”

  必查死角三:地面承重和找平——压坏地砖赔了1.6万

  去年广州某车展,展车加舞台总重8吨,直接压坏了会场3块架空木地板地砖,赔了1.6万,销售说“地面肯定没问题”——又是“肯定没问题”。

  地面承重分两种:静态荷载(设备放着不动)和动态荷载(人走动、设备运行时的震动)。舞台区至少需要500kg/㎡,重型设备区需要800kg/㎡以上,架高地板下面有架空层,承重能力远低于混凝土地面。

  还有地面找平——不平的地面搭舞台,面板之间出现台阶,嘉宾上台绊一下,那画面太美不敢看。

  我们现在的做法是带一块2米长的水平尺,直接往地面一放,缝隙超过3mm就要求场地方铺垫平层,否则舞台搭建隐患极大。

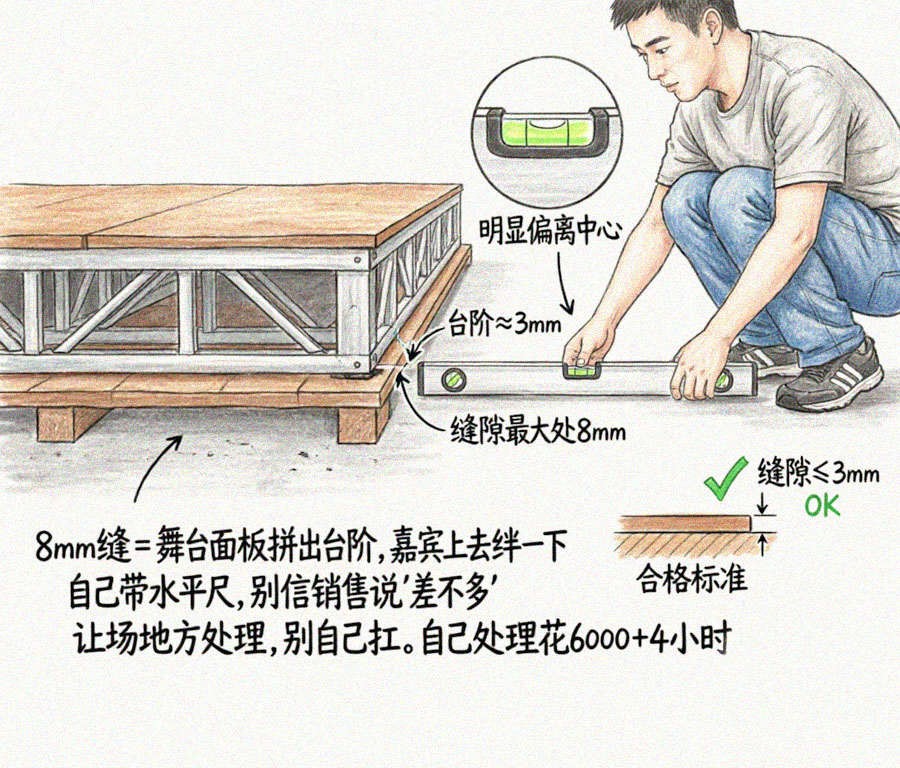

地面找平不达标导致舞台台阶示意图

  必查死角四:吊点/桁架挂点——灯光架掉下来不是闹着玩的

  灯光、音响、LED屏都靠吊点挂着,销售说“能挂”,你得问“每个吊点荷载多少公斤”。

  行业标准:安全系数至少2倍,悬挂物重200公斤,吊点承重至少要400公斤。

  去年杭州某互联网峰会,吊点承重不够,灯光架只能降两格高度,舞台效果大打折扣。

  客户问为什么灯光打不出层次,你总不能说“吊点挂不住”吧?太坑了。

  物理参数:实际做法是问物业要吊点检测报告,而不是听销售说,报告上会标注每个吊点的最大静荷载和动荷载系数,拿不到报告就别挂重东西。

  必查死角五:消防通道/疏散口——法规红线,不是可选项

  《大型群众性活动安全管理条例》规定1000人以上活动需公安机关安全许可,场地勘察是审批前置条件,疏散口宽度≥1.4米,数量≥人数÷250。

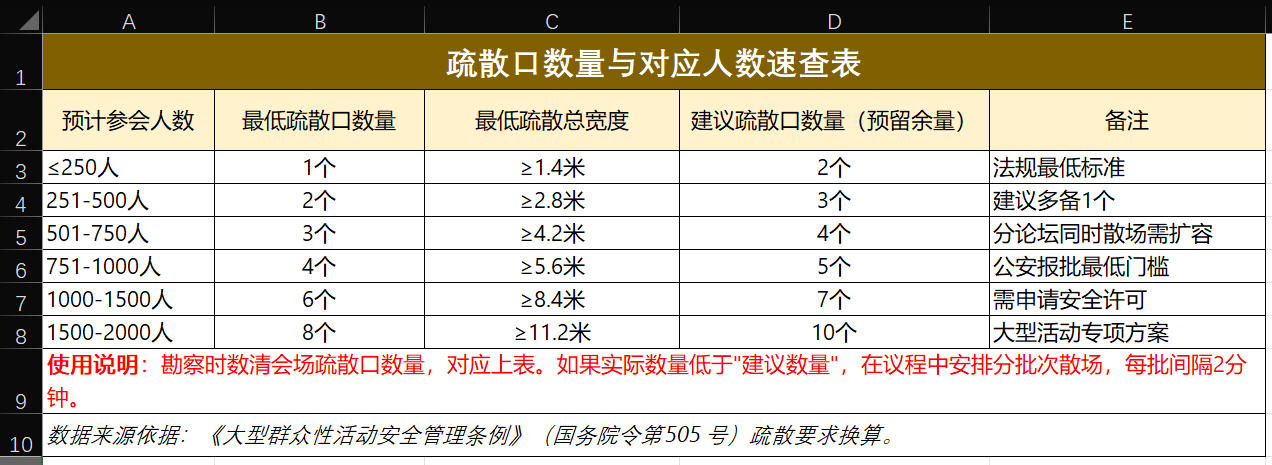

疏散口数量与对应人数速查表

  今年5月上海某论坛,消防验收时发现我们占用了两个疏散口堆放物料,直接罚款2万,当天活动推迟1小时开场。

  现在我的做法:进场第一件事就是拿手机拍疏散口位置照片,每个口安排专人值守,确保通畅。

  物理参数:疏散距离(从最远座位到最近疏散口)超过30米就要增加出口标识,否则一旦出事就是刑事责任。

  必查死角六:洗手间距离——两场分论坛同时休息你就知道了

  很多人默认“五星级酒店的洗手间肯定没问题”。两场分论坛同时休息,洗手间前排长队,下半场议程被迫拖延——你才发现洗手间太远、厕位太少。

  勘场时做两件事:从分会场出口走到最近洗手间,掐表算往返时间。超过3分钟,议程就要留足休息时间。

  数一下厕位数量,经验值:每50人至少配1个厕位,不够就错峰休息或引导去更远的洗手间。

  留意洗手间入口是否在暗处、有无无障碍设施,卫生间的干净程度,最能体现一个场地的管理水平,也是甲方领导会“默默打分”的细节。

  必查死角七:空调/通风——夏天没空调,嘉宾跑一半

  500人会场,夏天制冷量至少要150kW,不够的话,下午两点那场分论坛,前排嘉宾个个拿议程表扇风。

会议规模建议制冷量(kW)建议匹数(约)通风换气次数/小时备注
50人以下≥15kW6匹≥4次小型会议室一般够用
50-100人≥30kW12匹≥5次需确认独立控制
100-200人≥60kW24匹≥5次不建议中央空调混用
200-300人≥90kW36匹≥6次下午时段需提前预冷
300-500人≥150kW60匹≥6次大型活动门槛配置
500-800人≥240kW96匹≥6次需物业提供制冷量报告
800-1000人≥300kW120匹≥7次建议分区域独立供冷

  使用说明:

  • 本表制冷量已含灯光、LED屏等设备散热负荷(约占总冷负荷30-50%),若会议仅用投影仪+基础照明,可适当降低标准

  • 向物业索取"制冷量验收报告"核实,不要听销售说

  • 设备散热(灯光、LED屏、服务器)会额外增加30-50%冷负荷,本表已含

  • 勘场时体感:进入会场10分钟后仍感觉闷热,制冷量大概率不足

  • 空调加时费通常为500-2000元/小时,提前确认收费标准

  数据来源依据:暖通行业制冷量估算标准(1匹≈2.5kW,人均冷负荷按120-150W/人计算,含设备散热)。

  勘场时做三件事:

  第一,体感——进去待10分钟感受温度变化;

  第二,问物业——空调是中央集中控制还是分区独立控制,几点开几点关,加开时段怎么收费;

  第三,看风口位置——出风口正对舞台还是正对观众席,风速太大吹翻讲稿太离谱。

  物理参数:分论坛开始前30分钟提前开空调,给会场降温,散场前15分钟关空调,利用余冷,这个时长控制技巧,能省不少加时费。

  必查死角八:网络接口——光问“有没有WiFi”等于没问

  直播推流、同传主机必须走有线,勘场时找网口位置——在角落就得规划网线走线和保护,地面上铺线槽,否则绊倒嘉宾就离谱了。

  WiFi信号强度要实测,连上WiFi,到会场四角测速,移动信号也要测——勘场时发条朋友圈测上传下载速率,信号弱就要提前安排运营商增援。

  物理参数:网线从墙边拉到控台超过30米,信号衰减明显,必须加信号放大器或换更粗的六类线,网线接头的信号级联方式也要提前确认——多块屏幕串联还是并联,信号传输方式不同,设备接口要求也不同。

  必查死角九:手机信号——扫码签到扫不出来直接社死

  今年2月那场医疗行业闭门会,签到区设在大堂,入场高峰时大堂挤满退房旅行团,VIP嘉宾跟拎着早餐的游客挤在一起。

  更崩的是扫码签到——手机信号弱,二维码扫不出来,50个人堵在签到台前面。那场面绝了。

  现在看场地:一定走一遍“嘉宾全动线”——从下车开始,经过哪里、看到什么、走到签到区需要几步,全部走一遍。

  在签到区、主会场、分会场三个位置分别打开手机测速,截屏保存。

  任何一个点上传速度低于5Mbps,提前安排信号车或改用离线签到方案。

  打印版:场地勘察9项必查清单

  此清单可直接打印,贴于工位看板上。(打印时可撕下右侧“备注”列,留给现场对接人填写)

序号检查项必带工具合格标准备注(对接人签字栏)
1货运通道尺寸激光测距仪、卷尺门洞高≥货物高+20cm,宽≥货物宽+30cm转弯半径也量
2电箱容量+相序手机拍铭牌、相序检测仪总负荷≤电箱容量80%,相序正确问是否独享,拍铭牌
3地面承重+找平水平尺、问物业要报告舞台区≥500kg/㎡,缝隙≤3mm压坏地砖一块赔800-2000元
4吊点/桁架挂点问物业要检测报告吊点荷载≥悬挂重量×2拿不到报告就别挂重东西
5消防通道/疏散口实地走一遍+拍照疏散口宽度≥1.4m,数量≥人数÷250进场第一件事拍照
6洗手间距离+厕位秒表往返≤3分钟,厕位数≥人数÷50休息时段错峰安排
7空调/通风体感+问物业500人会场制冷量≥150kW提前30分钟开空调
8网络接口测速软件、卷尺有线网口到控台≤30米,四角WiFi测速确认信号级联方式
9手机信号手机测速上传≥5Mbps签到区、会场、分会场各测一次

  签到工位数怎么算?一个公式搞定

  签到台工位数不够,排队长度直接爆炸,根据排队论模型,工位数取决于峰值到达率和单人服务时间。

  建议计算公式:

  签到工位数 =(预计总人数 × 0.6)÷(15分钟 × 单人处理速度)

  举例:300人的会,80%的人在开场前30分钟集中到达(约240人),单人扫码签到平均10秒/人,15分钟处理90人,240÷90≈2.7,至少配3个工位。

  物理参数:签到台高度不要超过1.1米,否则工作人员坐下后挡脸,笔与登记表的距离控制在15cm内,伸手就能够到,不用站起来够笔。

预计参会人数峰值15分钟到达人数单工位处理能力建议最少工位数建议最佳工位数(含备用)
50人30人90人1个1个(设VIP优先通道)
100人60人90人1个2个
150人90人90人1个2个
200人120人90人2个3个
300人180人90人2个3-4个
500人300人90人4个5-6个
800人480人90人6个7-8个
1000人600人90人7个8-9个

  使用说明:

  • 签到设备故障按1个工位备用计算,多备1个工位及人员

  • VIP嘉宾单独设1个通道,不占用普通工位数

  • 采用"扫码签到"比"手工签到"快约3倍(10秒 vs 30秒/人),本表按扫码签到计算

  数据来源依据:基于排队论模型推导(峰值到达率=总人数×0.6,服务时间=10秒/人)。

  本月新发现

  7月22日,南京某会展公司项目总监李总反馈实测数据:他们按“每50人1个厕位”标准执行后,某场800人大会的休息时段排队投诉从上一场的23条降到2条。

  同时发现一个新坑——某场馆地面找平严重不达标,2米水平尺量下去缝隙最大处8mm,舞台面板拼接处形成明显台阶,当晚搭建团队用自流平水泥紧急处理,多花了4个小时和6000块材料费,现在他们SOP里多了一条:勘场必带水平尺,缝隙超过3mm直接让场地方处理,别自己扛。(来源:南京XX会展公司李总,7月22日电话沟通)

  个人判断:别盲目追“全数字化签到”,也别迷信“无纸化勘察”

  行业里现在一股脑推人脸识别、无感签到,说什么“走过即签到”,但我不建议盲目跟。对于政府类会议、涉密性活动,纸质留痕仍是保命底线——电子数据说没就没,白纸黑字法院认。

  另一个被行业吹上天的“VR云勘场”,我也不全信,屏幕上转一圈看看布局还行,但电箱铭牌上的数字你放大看得到吗?地面平不平你隔着屏幕感受得到吗?吊点检测报告云勘场能给你吗?

  勘场没有捷径,该扛着卷尺和水平尺跑一趟,就得跑! 数字工具是辅助,不是替代。

  这套勘察方法也不是万能的,它适用于500人以下的中型会议活动,超大型展会涉及多馆联动、物流调度、安保报批等更复杂的维度,单靠这9项不够用。

  另外,每个场馆的硬件条件差异极大,同一城市的两个展馆,电箱标准可能完全不同,别指望一套参数走天下。

最后给同行一句心里话:场地方给你的CAD图永远比实际好看,别信效果图,信自己手里的卷尺、水平尺和秒表。跑断腿的活儿,偷不了懒。

  关于活动场地的另一份避坑指南:[会议现场设备联调的三色标签法【附打印版清单】]

  权威参考:《大型群众性活动安全管理条例》(国务院令第505号)对疏散通道、安全出口有明确规定,建议活动执行人员全文查阅。

该文仅代表作者本人观点,极效361平台提供技术支持
