Rundown活动流程表少写3行字开场崩了?一份可打印的活动流程表模板

类型:活动知识

2026-08-05

关键词:

Rundown活动流程表

  最后更新日期:2026年8月5日

  上个月上海虹桥某会议中心,一场上百人的行业论坛,开场前15分钟签到台前排了好几十人,入口直接堵死,引导员拿着对讲机喊了三遍“A区还有空位”,控台那边一个字听不清,三个频道串在一起互调干扰,台上主持人尬聊了5分钟等嘉宾落座。最后主办方被迫把开场推迟了12分钟。

  会后复盘,导火索就一句话:Rundown活动流程表里少写了3行字——签到台拥堵时的应急通道切换指令、对讲机备用频道的指定、以及控台与引导组的信号确认节点。

  Rundown这玩意儿,圈内叫“现场执行剧本”,精确到分钟,包含环节、负责人、时长、物料,但很多人把它写成了时间表,只写几点干什么,不写“如果xx崩了怎么办”,这就是为什么同样的活动,有人稳如狗,有人场场翻。

  拿对讲机来说,北京某大型会展公司去年的内部复盘数据显示,活动现场对讲机串频干扰占技术故障的37%。

  圈内流传一个细节:对讲机频道设置必须在活动前夜统一写入Rundown右上角,并逐台测试。

  没写进纸面的东西,现场就是没人记得住。

  一、90%的Rundown翻车,都栽在这3个坑里

  坑一:时长全是毛估估,没留一口缓冲气

  北京朝阳区某新消费品牌年会,Rundown上写着“嘉宾致辞——10分钟”,结果嘉宾脱稿讲了22分钟,后面整个流程像多米诺骨牌一样往后推,晚宴开餐晚了40分钟,厨师团队干等,菜全凉了。

  圈内流传一个分级公式,不同环节缓冲系数天差地别,后面专门讲。

  坑二:没写“谁来确认”,环节之间是断头路

  广州某动漫展的开幕式,Rundown上第8行写“灯光切暗—视频播放”,第9行写“主持人上台”,结果视频播完灯光没切,主持人在黑暗里站了8秒才开口,8秒在台上有多漫长,站过的人知道。

  正确做法:每一行必须有一个“确认人”和一个“确认动作” ,视频播完,控台人员在内部频道说一句“视频毕”,灯光师回一句“收到”,再切光。

  这两句话必须写在Rundown活动流程表里,不是靠默契。

  坑三:应急方案写在脑子里,没写在纸上

  深圳某芯片展的采购峰会,主讲嘉宾的电脑HDMI接口跟现场线材不兼容,屏幕黑了15秒,控台手忙脚乱换了3根线才搞定。

事后一问,Rundown上压根没写“备用信号源切换流程”,所有人都以为“到时候再说”。

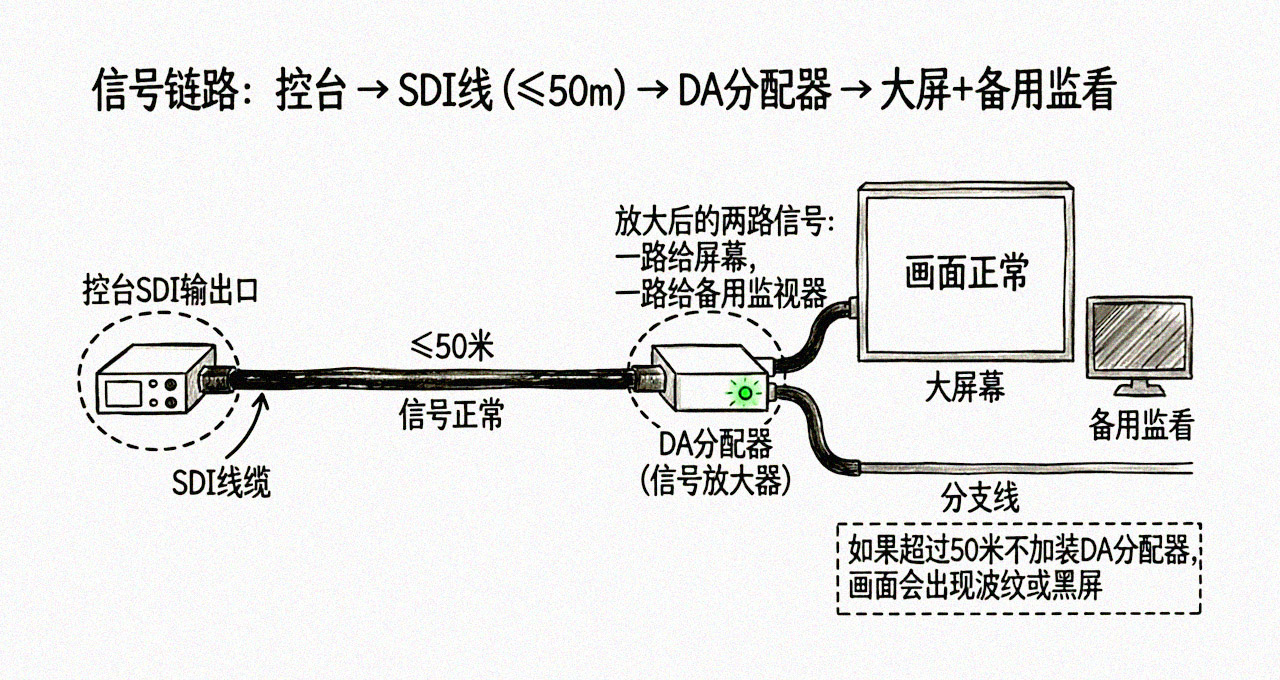

  视频信号这块有个控台圈常识:从控台到屏幕走的是SDI数字串行接口,线材长度超过50米建议加装DA分配器(信号放大器,取决于线材质量和信号格式,50米是行业经验值),否则画面会出波纹或直接黑屏,这一点没写在Rundown上,现场工程师就只能凭经验摸黑操作。

SDI信号线+DA分配器连接示意图

  二、一张能贴工作看板的Rundown,9列模板直接抄

  一份能打的Rundown活动流程表模板,绝不止“时间+事项”两列。直接抄这张9列模板:

列名写什么举例
时间精确到分钟14:00-14:12
环节名称一句话说清嘉宾A致辞
执行人具体人名,不是部门张伟(不是“公关部”)
所需物料数量+具体位置手持麦×1(舞台左侧话筒架)
信号源/频道设备编号+频道号HDMI 2.0(备用笔记本已就绪)/ 对讲机CH3
技术cue灯光/音控/大屏指令大屏切主KV,灯光调至50%
确认节点谁在什么时间确认什么14:00张伟对讲机CH3报“就绪”
Plan B崩了怎么办视频黑屏→3秒内切备用笔记本
实际用时现场手填,会后复盘用____分钟

  信号源/频道这一列单独拎出来的价值: 活动前夜最后一次设备联调,控台最怕的是不知道哪个信号源对应哪台设备。

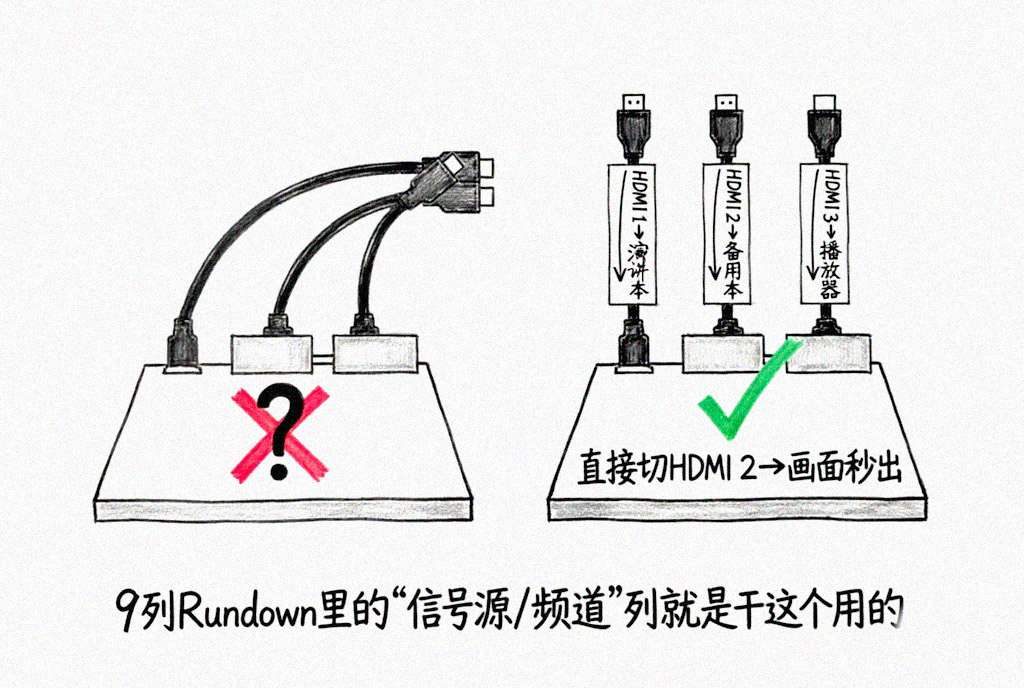

信号源切换“切前、切后”状态对比图

  HDMI线插了3根,每根对应不同设备(演讲笔记本、备用笔记本、视频播放器),不写编号现场就靠“试”,试一次黑屏3秒,试3次就是9秒,写清楚后现场3秒切源,不用猜。

  打印规格实操细节: A3横向打印,字号不小于14pt,行高不低于1.5倍。

  控台光线通常偏暗,字号太小现场根本看不清,字号14pt是保命线,别为了省纸缩成小字,现场没人有时间凑近看。

  此清单可直接打印,贴于控台内侧或工位看板上。

  三、分级时长控制公式:别再一刀切乘1.3了

  Rundown最核心的能力是时长控制。很多人一刀切乘1.3,但不同环节的不可控程度天差地别。

  分级公式(直接抄):

  • 嘉宾致辞/演讲类: 净时长 × 1.4 + 2分钟缓冲

  10分钟按16分钟排,嘉宾最容易脱稿,多出来的6分钟是保命用的。你按10分钟排,他讲到第9分钟你已经开始焦虑了;按16分钟排,他讲到第12分钟你还能稳坐控台。

  • 圆桌论坛类: 净时长 × 1.2 + 3分钟缓冲

  45分钟按57分钟排,互动不可控但相对有限,3分钟是给主持人收尾用的。

  • 视频播放/灯光秀类: 净时长 × 1.05 + 1分钟缓冲

 5分钟的视频按6分15秒排,这类纯技术执行,基本可控,留1分钟给设备预热和信号稳定就够了。

  • 颁奖/仪式类: 净时长 × 1.2 + 2分钟缓冲

  20分钟按26分钟排,流程固定但人员上下台有耗时,每个人上下台多花15秒,10个人就是2.5分钟。

  总活动时长公式: Σ(各环节分级计算后的时长)+ 5分钟开场缓冲 + 10分钟结尾弹性

  按这个公式排出来,一个原定3小时的会大概会排到3小时20分钟。多出来的20分钟是你防老板骂“怎么又拖堂”的最后防线,如果提前结束,没人会抱怨。提前结束永远比拖堂强。

  控台信号源切换预留时间: 每次切换信号源(PPT→视频→PPT→直播画面)按3秒算黑屏,10次切换就是30秒黑屏,观众不关心你用HDMI 2.0还是DP接口,他们只看到屏幕黑了3秒以上,超过3秒就是事故,这就是为什么信号源/频道列必须提前写好,现场工程师不用犹豫,直接切到指定源。

  四、6条双栏应急清单:事前检查+事中指令(按出事概率排序)

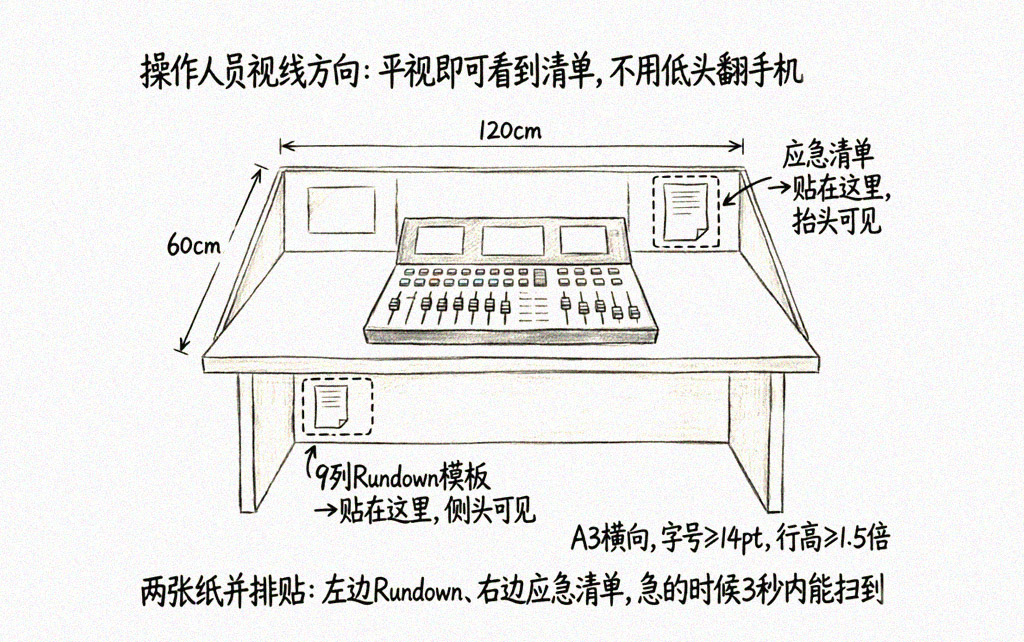

控台内侧应急清单粘贴位置示意图

  这6条是按现场出事概率排的,排第一的最容易中,可直接打印,贴于控台内侧:

序号

事故场景事前检查(活动前夜完成)事中应急指令(3秒内执行)

1

信号源黑屏备用笔记本已开机、HDMI 2.0线已插好并贴“备用”标签、信号源已选至对应频道控台一键切备用笔记本(≤3秒),同步口头告知全场“技术调试,马上恢复”

2

对讲机串频/干扰主频CH3、备用频CH5均已写在Rundown右上角,所有对讲机已统一设置并逐台测试现场指挥喊“全体切CH5”,3秒内完成频道切换

3

手持麦无声/底噪备用手持麦在舞台右侧桌面,已换新电池并贴“备用”标签;检查卡侬头线缆是否松动引导员30秒内递备用麦上台,同时控台在3秒内检查主麦通道推子是否误拉

4

PPT打不开/卡顿备用U盘在控台抽屉,内含.pptx和.pdf双版本;DA分配器(如线长超50米)已加装30秒内插U盘打开PDF版本(PDF不会缺字体、不会因版本不兼容卡顿)

5

嘉宾迟到/拖堂超时主持人串词中已植入“灵活过渡话术”,Rundown已预留缓冲时长下一环节提前5分钟启动,主持人用备选话术自然过渡,不等了

6

屏幕黑屏>3秒无(这属于事故本身,只能事前预防)切备用笔记本,同时控台开麦安抚“信号调整,画面马上恢复”,语气不能慌

  事前检查流程: 活动前夜拿着这6条逐项打钩确认,备用设备没开机、线没插、信号源没选、U盘没拷,任何一项没完成,不许收工回家。

  为什么必须是“事前+事中”双栏: 事前检查确保“崩了”的时候你有工具可用;事中应急指令告诉你在“崩了”的那3秒内具体做什么动作,缺了前者,你有指令但没工具;缺了后者,你准备了工具但不知道第一时间怎么用,两张皮凑一起才是完整的应急能力。

  五、说句得罪同行的话

  我不建议盲目追“全数字化Rundown”,对于政府类会议或国企活动,纸质版Rundown仍然是保命底线,现场Wi-Fi崩了、平板没电了、系统登不上了,你手里那张打印纸就是全场的救命稻草。数字化是加分项,纸质是保命项。

  我也不同意“Rundown越详细越好”的说法。一份超过30行的Rundown,现场根本没人看得完,15-20行是中型活动的黄金区间,超过这个数,信息过载,执行人员反而容易漏看关键行。

  这方法也不是万能。千人以上的大型活动,光靠一张表远远不够,需要配合分域控台和多级指挥体系,信号源管理要用到SDI矩阵切换器加多路DA分配器,应急清单得做分域版本,但100-300人的中型活动,这张9列表够你横着走。

  最后一句给同行:活动执行这行,预案写得越细,现场越像没事发生,没人夸你,才是对你最大的夸奖。

  本月新发现(来源:本人7月28日上海虹桥某会议中心B厅实测,计时器逐环节记录):Rundown活动流程表里“确认节点”这一列写与不写,现场混乱时间相差平均9分钟,实测3场同规模活动,写了确认节点的场次,环节间切换平均耗时47秒;没写的场次,平均耗时6分20秒,差距接近9倍。

  另外发现一个细节:现场填“实际用时”的场次,复盘效率比不填的高出太多,建议把这一列当成“必须手填”,不是“选填”。
