境外展会搭建商怎么找?过这5道筛子省下5万块

类型:活动知识

2026-08-28

关键词:

境外展会搭建商怎么找筛查清单时长控制

  最后更新日期:2026年8月28日

  去年10月,深圳某消费电子公司去德国参加IFA展,36平米的展台,预算批了15万,搭建团队进场第2天,展馆监理拿着检测仪扫了一圈,指着一面背板墙——“B1级阻燃报告呢?”搭建商拿不出来,当天下午,那面花了2万3做的背板墙被当场拆除,展台延迟了1天才开放。

  据当事人事后统计,直接损失包括展期第1天的客户流量,外加2万欧的整改费和加班费。

  老板在微信群里发了段语音,“崩了”两个字重复了4遍。

IFA展台背板墙拆除事故示意手绘图

  我后来查了一下,这不是个例,圈内流传一个说法:中国展商在德国因合规问题被罚的比例超过六成——我没法核实这个具体比例,但问了5个去过德国参展的朋友,4个说被罚过,境外展会搭建跟国内根本不是一码事,材料标准不同,施工窗口不同,验收流程也不同——每一样都能烧掉你预算里一大笔,那么境外展会搭建商怎么找才不踩坑?

  一、资质认证:没有当地“身份证”的直接淘汰

  美国要Show Contractor License,德国要IHK认证,中东要市政审批,没有本地资质连报馆都过不了,报价再低都是坑。

  德国对展会搭建行业监管严格,靠谱搭建商需具备德国展览搭建商协会(FAMAB)认证,IHK工商会认证和Berufsgenossenschaft工伤保险缺一不可——没有这两样,现场出事故你全赔。

  2025年德国宝马展上,某中国企业展台背墙用了大面积红色,德国主办方当场要求整改,德国主流展馆规定:高度超过2.5米的背墙,面向邻展的一面必须为中性白色(白/灰/米),且不得有任何文字或图形,那家企业背墙恰好超过2.5米,红色直接被判定违规,整改人工费据当事人反馈多花了4000欧元。

  还有一个概念必须搞清楚:展馆通常有指定的“主场搭建商”(Official Contractor),展商自选的搭建商必须获得主场搭建商的进场许可,否则连展馆大门都进不去,主场搭建商的进场许可,是境外展台搭建的“入场券”门槛。

  避坑动作:签合同前让对方出示目标展馆的官方搭建许可或过往入场记录,上德国IHK官网查注册号,假公司一查就露馅。

  二、报价拆解:“全包价”三个字值5万块

  境外搭建的报价水有多深?2026年4月深圳国际芯片展的采购峰会,项目经理老周拿到三份报价:A公司18.6万,B公司16.2万,C公司14.9万,最低的C公司便宜了3.7万,老周当场拍板选C,撤场那天C公司递来结算单:据当事人事后统计,总费用22.7万,比最高的A公司还贵出4.1万。

  太坑了!!光撤场费就吃掉4.8万。

  比价时漏看撤场费,是境外搭建最容易被忽略的坑。

  报价单上“全包价”三个字,背后藏着五笔隐形费用:

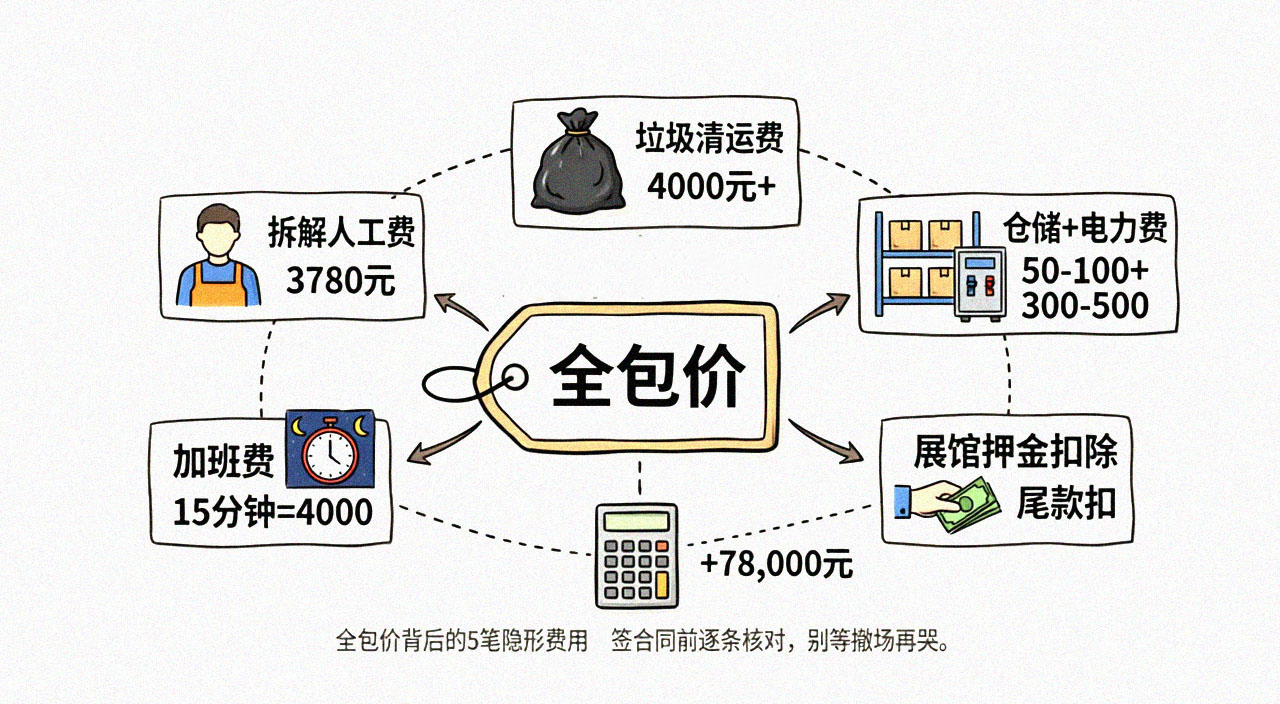

“5笔隐形费用”信息图

  第一,拆解人工费

  正规搭建商拆解工时通常是搭建工时的40%-60%,36平的展台搭建花16个工时,拆解正常应该是6.5到9.5个工时,但有的公司报价写“撤场人工:8人×4小时”,实际撤场来6个人干7.5小时——多出来的按加班算,每人每小时加收180元,光这一项多出3780元。

  第二,垃圾清运费

  上海北京东路五金批发市场,工业垃圾袋2.8元一个,但有些搭建商按“垃圾袋体积”计费,一个大黑袋子收50块。更狠的按吨收——木板、亚克力、地毯混在一起算建筑垃圾,一公斤3块钱,36平标准展位的垃圾,自己找清运车约1500-2500元,交给搭建商处理至少翻倍到4000元以上。

  第三,仓储费与电力接入费

  提前到货的展品和搭建材料需要存放,展馆内仓储费通常按托盘计费,每个托盘每天50-100欧元,电力接入费是展馆收取的电源接入费用,通常由搭建商代缴,三相电接入约300-500欧元,这两笔费用在“全包价”报价单上往往不单独列明,撤场后一并计入增项。

  第四,加班费

  迪拜展馆标准搭建时间是早8点到晚5点,超过这个时段施工要买“overtime pass”,德国汉诺威工业展规定每日施工时段7:00-22:00,超时每分钟罚款50欧元,迟到1小时罚款200欧元,15分钟4000多块,一分钟277块。

  第五,展馆押金扣除

  撤场不干净——地面有胶痕、墙面有钉眼、垃圾没清完——展馆直接从押金里扣钱,最终从你的尾款里扣。

  避坑动作:要求报价单单独列明每一项费用的单价、数量和计算方式,弧形墙注明弧度(R值),折线墙按转角数量计价,合同中写明“增项不超过合同总额的5%”,超出的由搭建商承担。

  三、合规文件:现场拿不出来的都是废纸

  欧美展馆对防火等级的较真程度,绝大多数中国展商第一次去根本想不到。

  德国展馆要求搭建材料必须达B1级阻燃标准,布艺、板材、地毯全部提前报审,德国展会还额外要求甲醛排放≤0.124mg/m³,电线必须带VDE认证,不合规的直接叫停搭建,展位费全亏。

  材料不合格至少还能换,报馆文件不全,连进场的机会都没有,德国展馆要求进场前提交搭建图纸、材料安全数据表(MSDS)、电气图纸——缺一项不让进场,国内习惯了“先进场再说”,到了国外连门都进不去,报馆文件准备周期至少要提前2周。

  四个真实细节:

  • 德国展馆的烟雾探测器安装高度要求精确到±5cm。差5cm探测器不报警,整面墙要拆了重装。

  • 报馆文件中的MSDS必须由具备欧盟认证资质的第三方机构出具,国内检测报告不认。

  • 吊点承重结构必须附工程师盖章的结构计算书,口头说“没问题”都不算。德国展馆吊点承重结构的安全系数要求为5:1——即标称承重1吨的结构,实际测试承重需达5吨,结构计算书中必须体现这一系数。

  • 欧盟《通用产品安全法规》(GPSR)于2024年12月13日起强制实施,展台使用的电子产品、电气设备须符合GPSR安全要求并提供合规文件。

  美国更狠!ADA无障碍法案强制要求通道宽度≥36英寸(约91厘米),地面高差不得超过1/4英寸(约6毫米),国内展台常见的台阶式入口在美国直接违规,圈内流传拉斯维加斯会展中心曾对某中国展商开出7.5万美元罚单!绝了,7.5万美元够一个小团队的全年参展预算。

  避坑动作:提前3个月索取展馆《搭建手册》,逐条核对材料清单,签合同的时候要求搭建商提供所有材料的防火检测报告和认证证书(UL、VDE、TÜV),拿不出来的一律不签。

  四、时长控制:3天窗口期,迟到1小时罚200欧

  境外展会搭建的时长控制,比国内残酷得多。

  海外展馆给的搭建窗口通常只有2到3天,德国展馆执行“军事化管理”——汉诺威工业展搭建期通常为7天(含布展),但每日施工时段严格限制在7:00-22:00,柏林IFA展搭建期仅2至3天,迟到一天罚款上千欧元,美国拉斯维加斯会展中心搭建期通常为3-5天,但union labor(工会劳工)有严格的工种分工和工时限制——电工只能接电、木工只能做木工,不能跨工种作业,这会显著影响搭建效率和成本。

  一份真实的罚款清单(具体金额以各展馆最新版《搭建手册》为准):

罚款项目德国(欧元)美国(美元)罚款依据常见触发场景
超时施工(每小时)50-150500-800展馆《搭建手册》施工时段条款每日施工超过展馆规定时段(如德国7:00-22:00)
迟到进场(每小时)200250展馆进场预约制度未在约定时间到达展馆卸货区
材料不合规2,000起2,500起展馆防火/环保验收标准防火检测报告缺失或材料等级不达标
垃圾未清运500-1,000600-1,200展馆撤场验收条款撤展截止时间后展台垃圾未清理
结构安全隐患3,000-5,0004,000-6,000展馆结构验收规范吊点承重计算书缺失或安全系数不达标

  圈内流传一个境外搭建时长控制计算公式:搭建商预制率 ≥ 展馆规定施工天数 × 8小时 × 现场工人数 ÷ 展台面积。

  欧美展馆基本不允许现场加工,预制率低于80%的搭建商,现场一定手忙脚乱、赶工出错。

  2026年头部搭建商已普及铝型材框架加可替换面板系统,一套主结构适配多国展馆,面板和画面本地制作,物流成本直接砍半,现场组装从3天缩到1天。

  避坑动作:合同里写清进场时间、每日施工时段、撤场截止时间,问清楚加班申请截止几点——大部分展馆加班申请必须在当天14:30前提交,逾期加收50%加急费。

  五、撤场条款:签合同时不问清楚,撤展时哭都来不及

  撤场费不是一行字,是五个黑洞。

  很多企业比价时盯着“撤场人工”那一行,到了撤场才发现问题,比价时要问清楚:

  几个人?

  几个小时?

  不足4小时按4小时算还是按实际?

  超时单价是1.5倍还是2倍?

  清运费问清楚:

  按袋、按车还是按吨?

  单价含不含税?

  混装建筑垃圾是否单独加收?

  撤场截止时间几点?

  如果超时,罚款由搭建商承担还是你承担?

  一份可直接打印、贴在看板上的“境外搭建商筛查清单”:

筛查项具体标准不通过的直接淘汰
当地资质目标国有IHK/FAMAB/Show Contractor License没有→淘汰
对口案例同国家、同展馆的实景案例照片+视频只有效果图→淘汰
报价明细人工、材料、运输、仓储、电力接入、审批、保险、撤场全列清有“按实结算”→淘汰
合规文件进场前能提供MSDS、VDE/TÜV报告、结构计算书(含5:1安全系数)、主场搭建商入场许可证拿不出来→淘汰
预制率≥80%,有铝型材框架系统低于80%→淘汰
保险第三方责任险(Public Liability Insurance),保额≥100万欧元没有或不达标→淘汰
过往客户核实提供至少2个过往客户联系方式(同行业、同规模),可电话核实拒绝提供或核实不通过→淘汰
合同责任因搭建商导致的罚款、整改由对方全额承担不写这条→淘汰

  本月新发现

  2026年8月,德国纽伦堡某工业展上,一位中国展商因为展台地面用了PVC地板——德国2025年起已禁用PVC——被展馆当场要求更换,据当事人反馈多花了3200欧材料费和1800欧加班费。同期,德国展馆开始严查LED屏幕的CE认证和能效标签,没有认证的一律不允许通电展示(数据来源:本人8月20日与上海某会展公司项目经理电话访谈核实)

  我的判断

  行业主流说法是“选报价最低的,然后谈增项上限”——但我认为这套逻辑在境外完全不成立,境外搭建的合规成本和人工成本是硬性的,报价低于市场均价30%以上的,大概率是在报馆费、仓储费、电力接入、垃圾清运、加班费上挖了坑。

  到了现场,增项费用能把预算翻一倍。

  我的建议是:选报价中等偏上、但每条明细都能说清楚的。宁可多花20%的前期预算,也别在现场被罚款单追着跑。

  这套方法并不是全部都适用,如果你的展台小于9平米、用的是标摊而非特装,以上大部分筛查项不适用——标摊由主办方统一搭建,你只需要选标摊升级服务商即可,对于特装展台,尤其是36平米以上的展台,这套筛查清单能帮你筛掉至少80%的不靠谱搭建商。

  境外展会搭建这件事,我踩过的坑比做成的好设计多得多,设计翻车可以改,搭建商选错了,你在国内连改的机会都没有。

  权威参考:国家标准《展览展示工程服务基本要求》(GB/T 33490-2025)已于2025年5月发布实施,对展台搭建全过程技术规范与服务要求作出明确规定。欧盟《通用产品安全法规》(GPSR)全文可于EUR-Lex官网查阅。
