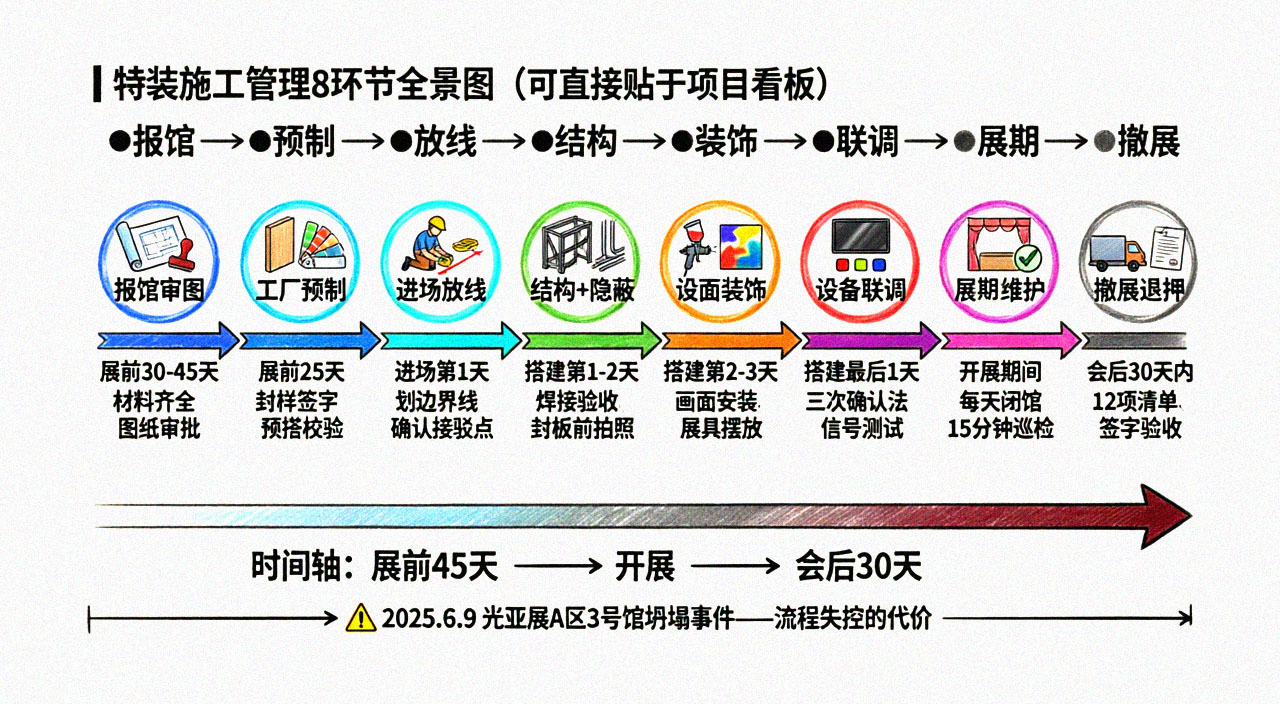

特装施工管理流程全拆解?8年项目经理拆解8个关键环节

类型:活动知识

2026-09-01

关键词:

特装施工管理流程报馆撤展管理环节

  最后更新日期:2026年9月1日

  2025年6月9日,广州国际照明展(光亚展)A区3号馆,一个特装展位轰然坍塌,圈内流传一句话——“展台没塌过,不算真做过特装”!扎心,但真实。

设备联调“三次确认法”操作示意图

  我做了8年特装施工管理,经手深圳电子展、上海进博会配套展、成都糖酒会等47个项目,特装施工管理流程最大的坑,从来不是手艺不行,是环节漏了,报馆漏了一份材料,审图打回重来,耽误3天,现场隐蔽工程漏了验收,封完板改电路,拆掉整面墙,多花2万,撤展漏了签字,押金扣掉8000块。

流程管不好,钱就从这些漏掉的地方流走了,下面这8个环节,按施工正序排,从报馆管到撤展,每个管理环节都是我踩坑换来的。

  环节一:报馆审图——流程的第一步,材料不全直接退回

  圈内流传一件事:2026年4月广交会特装报馆截止日当天,一家搭建商卡着点提交图纸,图纸被退回修改,重新排队审核,产生100%滞纳金,8000元报馆费变16000元。

  绝大多数展馆要求特装展商在开展前30-45天完成图纸审批,超期提交加收30%加急费,现场提交加收50%,别跟主场搭建商argue“就差一天”——系统到点自动关通道。

  水电气预订表要单独拎出来强调,很多参展商觉得“到时候再说”,结果进场当天才发现现场临时申请排不上号,水接不了、电通不上,半天工白等,报馆阶段就得把这张表填好交上去。

  每个展位必须配置一名现场施工负责人,施工期间坚守岗位,对安全施工和进度进行管理和调控,施工负责人信息要体现在报馆材料中,审图组会查。

报馆材料清单(直接发给搭建商对照,可打印贴于项目文件夹首页):

材料名称盖章/提供方常见失误有效期核查
特装展台搭建委托书参展商盖章漏盖章,主场搭建商不受理
营业执照副本复印件搭建商盖章年检章盖没盖?没盖直接退查年检章
法人身份证复印件搭建商提供没交,或者拍得糊成一片
施工资质证明搭建商盖章资质不在展馆指定名录里,等于白交查名录有效期
特种作业操作证(电工/焊工/高空/铲车/吊车司机)持证人提供只交电工证,焊工证高空证全漏了每本证逐本查日期
特装展台施工申请表搭建商填写漏交,系统里没这张表不进入审图流程
展台设施位置图(标注灯具、配电箱位置)搭建商盖章配电箱位置没标,审图组直接打回
展台设计图纸(效果图/立面图/俯视图/结构图)搭建商盖章尺寸标错、电路标注不清
施工安全责任书双方盖章安全负责人那栏空着,等于没签
水电气预订表搭建商填写现场临时申请?排号排到第二天
保险购买证明(保单扫描件)保险公司盖章忘买或者保额不够,展馆不认查保障起止日
材料防火检测报告/阻燃证明检测机构出具用泡沫KT板的,这张纸根本拿不出来查检测日期,过期不认
制作工厂营业执照及法人信息搭建商提供同一工厂不能承接超过3家展位

  100㎡以上展位额外材料:展位主体结构试搭建图片(须在工厂完成预搭建并拍照存档,审图组会核查)。

  二层展台额外材料:结构计算书、一级注册结构工程师审核证明,这俩东西准备周期至少多出7-10天,临时抱佛脚一定误事。

  特别提醒:部分展馆明确规定特装展不能搭建双层结构——消防水喷不进去,木制结构耐火极限不符合要求,报馆前先查清楚该展馆是否允许双层,别设计完了才发现不让建。

  环节二:工厂预制跟进——管理不能只盯现场

  效果图好看,落地翻车,渲染图和实景差30%是常态。

  圈内流传一个典型:2026年3月上海新国际博览中心某建材展,100平米特装,设计图标明A级防火板,工厂实际用了B级,开展第一天消防检查贴了封条。

  拆掉重做?来不及!展商老板蹲在展位前面抽烟,一句话没说。

  破解办法就一招:封样签字。

封样签字流程对比图

  设计确认后,让工厂先打一块30cm×30cm的小样,包含主色、主材、灯位,参展商派人到工厂亲眼看过、亲手摸过,签字封存,现场验收以此为准。

  工厂预制期一般15-20天,展前25天必须完成封样签字,少于这个天数,直接跟项目经理说——要么加钱,要么砍设计。

  3米以上拼装结构必须在工厂完成预搭建校验,整改记录存档后方可运抵现场,管理流程在这个环节的核心动作是:跟进工厂排产进度、确认材料采购清单、组织封样验收、安排预搭检验。

  环节三:进场放线——现场管理从地面开始

  进场第一天,第一件事不是干活,是放线。

  用胶带在地面标出展位边界线、安全通道线、重型机械行进路线,展位划线误差控制在5mm以内。

  同时检查展馆提供的水电气接驳点位置是否与图纸一致,有些展馆的配电箱位置和图纸标注差了半米,展位划好了才发现,电箱不在展位范围内——重新改图纸、改电路,半天没了。

  进场放线这个环节的管理流程包括:领取施工证、办理进场手续、确认水电气接驳点、展位放线、安全通道划定、地面保护铺设。

  环节四:结构搭建与隐蔽工程——看不见的地方最要命

钢结构焊接与立柱底盘示意图

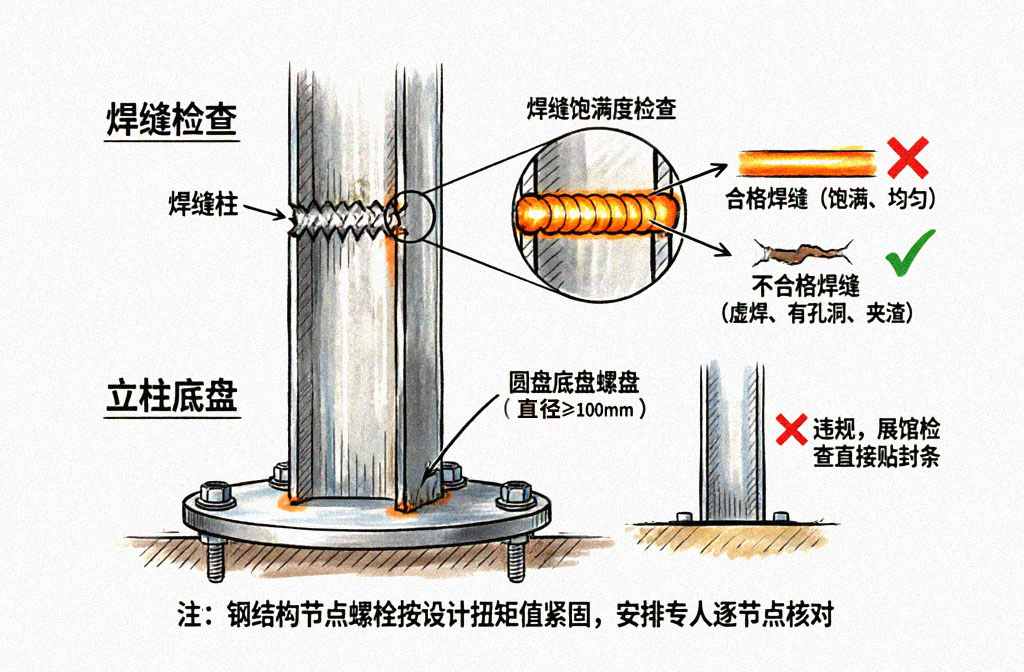

  钢结构焊接:检查焊缝饱满度,严禁虚焊、夹渣,节点螺栓按设计扭矩值紧固,安排专人逐节点核对。

  地面保护:严禁钻孔、钉钉破坏展馆地面,钢结构立柱需使用直径100mm以上无焊接材料,底部焊接底盘增加受力面积。

  隐蔽工程验收——这是整个流程里最容易被跳过的环节,电路铺设完、封板之前,必须做一次验收,线管走向、接头处理、配电箱位置,拍照存档,封完板再改电路,代价是拆掉整面墙。

  这个环节的管理要点:焊接质量逐点检查、螺栓扭矩逐一核对、隐蔽工程封板前验收、拍照留档。

  现场施工负责人要全程在现场,对安全施工和进度进行管理和调控,不能中途离场。

  环节五:表面装饰与画面安装——落地效果管理

  封板完成、腻子打磨、喷涂上色、画面安装——这个环节管理不好,效果直接打折扣。

  画面安装:喷绘画面进场后先平铺检查,有无色差、折痕、破损,上墙时用水平仪校准,画面拼接处缝隙不超过1mm。

  展具摆放:洽谈桌、展示柜、接待台按图纸定位,高度统一(洽谈桌统一750mm高,接待台1100mm高),展品陈列架按展品尺寸调整层板高度。

  软装布置:绿植、地毯、装饰品按设计图摆放,地毯拼缝处用双面胶固定,防止起翘绊倒人。

  这个环节容易出现的问题:

  画面到了发现尺寸量错了、颜色不对;

  展具跟效果图完全不是一回事;

  地毯拼缝没处理好,开展第一天就起翘。

  环节六:设备联调——三色标签法+信号管理

  活动前夜设备联调翻车——屏幕黑屏、音响啸叫、灯光不同步,我见过不下20次。

设备联调“三次确认法”操作示意图

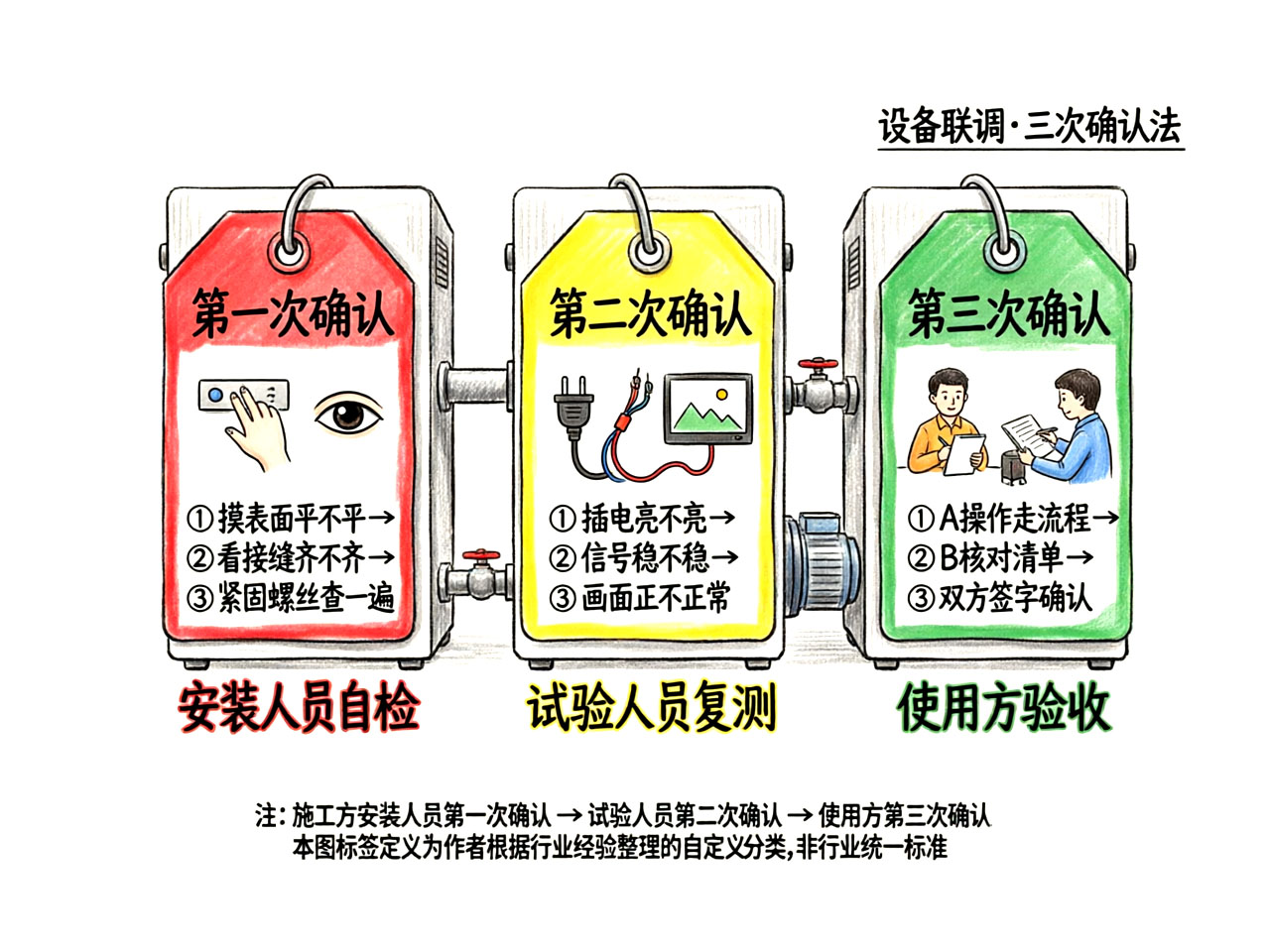

  我的解法:三色标签法。

  • 红色标签=物理触碰检查(手摸→眼看→耳听)

  • 黄色标签=开机实测(通电→走信号→看画面)

  • 绿色标签=双人确认(一人操作→一人核对)

  操作流程:设备进场当天,所有设备贴红色标签,每完成一项检查,升级一个颜色。红变黄、黄变绿,最后双人签字确认。

  对讲机频道干扰是展台现场的隐形杀手,大功率对讲机产生的射频信号,如果HDMI/SDI线屏蔽性能不好,会导致画面黑屏,进场前统一对讲机频道,避开展馆内高频占用区间,如果屏幕出现间歇性黑屏,先检查HDMI线是不是挨着对讲机太近——至少隔开1米。

  环节七:展期维护——每天闭馆后15分钟巡检

  搭建完成、开展迎客——流程还没走完。

  画面松了、灯坏了、洽谈区乱了,要有人随时修。

  我的规矩:每天闭馆后15分钟,项目经理带一个工人走一遍展位:

  1.所有灯具亮不亮

  2.画面有没有脱落、起泡

  3.地面有没有翘起、绊倒隐患

  4.洽谈区桌椅归位、资料补齐

  5.电源箱温度正不正常(手背贴5秒,烫手就麻烦了)

  破损断电这类突发能快速响应,每天收尾时清点资料和样品,别让最后一天的人流把展位掏空。

  环节八:撤展与押金退还——流程的最后一关

  撤展看起来最简单,其实最容易丢钱。

  特装施工押金标准各展馆不同(以各展馆《参展商手册》为准),大部分在30-80元/㎡区间,撤展验收不合格,押金不退。

  撤展检查清单(打印贴于展位内侧,撤展前逐项打钩):

  1.所有展品、物料清空没?

  2.地面有没有钉眼、胶痕、油污?

  3.地毯掀了没?胶带残留铲干净没?

  4.垃圾清运到展馆红线范围外没?(20厘米以上废弃材料按1000元/处扣押金)

  5.电源断了没?电箱归位了没?

  6.灭火器归还原位没?

  7.施工人员全部撤场,证件收齐没?

  8.展位明显位置粘贴的施工单位信息清除了没?

  9.展馆方管理人员签字拿到了没?(没签字=验收没过)

  10.自备展馆指定验收表格,由主场公司签字验收了没?

  11.展馆方是否拍照留存了?(如有违规照片,押金必扣)

  12.持审查人员签字的缴费收据办退费申请(押金退还周期:会后30天内)

  特装施工团队人数速查

  现场搭建管理,人手配够是前提。

展台面积(㎡)行业最低人数要求建议配置人数理想工期(小时)适用说明
54(含)以下不少于6人6-836-48小展位,至少配1名持证电工
72-100不少于10人10-1272中型展位,需配置现场施工负责人
101-200不少于12人12-1672大展位,100㎡以上需提供试搭建图片

  行业规范原文:

  展位面积54㎡(含)以下,施工人员数量不少于6人;

  72-100㎡要求不少于10人;

  101-200㎡不少于12人(该配置指前期主体结构拼接时的人员数量要求,后续可根据施工情况进行合理调控)。

  团队配置要求:

  • 展陈、室内、建筑等相关专业设计师不少于2人

  • 机电类技术人员或持证电工不少于1人

  • 安全员不少于1人

  • 现场施工负责人1人(每个展位必须配置)

  计算公式参考:建议施工团队人数 = 展台面积(㎡) × 0.15(适用36-150㎡室内特装)。异形或双层结构需额外增加20%-30%人手。

  本月新发现

  8月25日,广州琶洲某美妆展现场实测:一家搭建商在报馆截止日前2天才提交图纸,审图组打回3次修改,最终产生8000元加急费(来源:广州盘龙展览项目经理老周提供实测数据)

  我不建议盲目追“全包价”

  行业里流行“一站式全包”,但我得说句实话——对于政府类、国企类展会,逐项列清明细比打包价更安全。

  特装管理费、电箱租赁费、施工证工本费这些展馆规费,很多“全包价”根本不包含,进场后才告诉你“这是代收代缴”,南宁东博会特装管理费35-50元/㎡,广博会28元/㎡——不同展馆差距巨大,不提前问清楚,预算直接爆炸。

  另外,我不建议盲目追“无纸化报馆”,对于政府类会议,纸质盖章原件仍是保命底线——电子签章在部分展馆审图组不被认可,到了现场说“系统里有”没用,人家要的是红章原件。

  这套流程不是万能的,它适用于36-150㎡、工期3天以内的室内特装,300㎡以上的双层展台或户外展棚,需要在报馆阶段增加结构计算书审核,现场施工还需要吊装专项方案——那不是这篇文章能覆盖的事。

  干特装的,没有不熬夜的。但熬夜之前,先把流程走对。
