活动复盘报告贴墙上没人翻?3步走完复盘流程,改进落地率从20%拉到75%

类型:活动知识

2026-09-02

关键词:

活动复盘复盘流程复盘时长控制

  最后更新日期:2026年9月2日

  (本人从事活动执行与复盘管理工作8年,经手过60+场中型活动,以下内容均来自真实项目复盘记录。)

  7月19号北京朝阳区某MCN机构的季度答谢会结束后,复盘会开了3小时40分钟,全场11个人轮流发言,最后结论是“下次注意复盘流程”。8月第二场同样的活动,签到台依旧挤成一团,茶歇提前25分钟被扫空,连嘉宾迟到的时间都惊人一致——9点20分,执行主管在群里发了一句:“我们上个月不是复盘过了吗?”

  活动复盘了,但复盘根本没产出可执行的东西,PPT一关,谁负责什么、什么时候改完、改成什么样,全没有!离谱的是,同一个坑踩了两回。

翻车场景手绘图

  复盘不是写检讨书,是建一套“防错系统”,这套系统怎么搭,分三步走。

  一、24小时内必须收齐的7组数据,少一组都不算复盘

  8月20号早上9点,数据还没收齐——活动复盘的第一步不是开会,是收数据,超过24小时,现场细节开始模糊,人会无意识美化记忆。

  我们列了7组必须收的硬数据,少一组,复盘会不准开:

数据组别具体数据项数据格式要求收集责任人岗位最晚提交时间签字确认
签到漏斗报名人数、实到人数数字(人)签到组当晚24:00前
签到漏斗整点排队长度数字(米)签到组当晚24:00前
环节时间轴每项议程实际开始/结束时间时间(时:分)执行统筹当晚24:00前
设备故障日志故障时间、修复时长、影响人数时间(分钟)+数字(人)技术组当晚24:00前
物料消耗量各类物料发放数、剩余数数字(件)物料组当晚24:00前
现场问卷回收量回收份数、平均分、最低分项数字(份)+数值(分)+文本现场组当晚24:00前
人力工时各岗位实际工时 vs 预算工时时间(小时)人力统筹当晚24:00前
供应商交付评分准时率(%)、质量分(1-5)百分比+数值(分)采购组当晚24:00前

  注 :此表可直接打印,贴于数据收集负责人工位侧面,时限要求活动结束当晚24:00前,签字确认列供实际执行时勾选。

  1.签到漏斗:报名人数、实到人数、每个整点排队长度(分钟级记录)。

  2.环节时间轴:每个议程的实际开始/结束时间,精确到分钟,对比计划表。

  3.设备故障日志:故障发生时间、持续时长、影响人数、修复动作。

  4.物料消耗量:每一种印刷品、伴手礼、餐饮的实际发放数和剩余数。

  5.现场问卷回收量:回收份数、平均分、最低分项。

  6.人力工时:每个岗位实际工作时长,对比预算工时。

  7.供应商交付评分:每家供应商的准时率(%)、质量分(1-5分)。

  这7组数据必须在活动结束当晚24点前由专人填进共享表,谁填谁签字,晚交1小时扣50块绩效,不是苛刻,是保命——没有这7组数,复盘会就是故事会。

  二、48小时归因,用“5个为什么”把表面问题扒到底

  8月21号下午2点,数据收齐了,第二步才是开会,但开会不是轮流念数据,是挖根因。

  强制使用“5Why法”——对每个异常数据连续问5次“为什么”,直到找到可改变的环节。

  举例:签到排队超过15分钟。

  Why1:工位只有2个。
  Why2:预算审批时报了2个。
  Why3:预估到场500人,实际来了680。
  Why4:报名时没做意愿确认,也没用电子票激活筛选。
  Why5:活动运营觉得确认流程太麻烦,直接导了全部报名名单。

  这理由太坑了,但恰恰是最真实的。

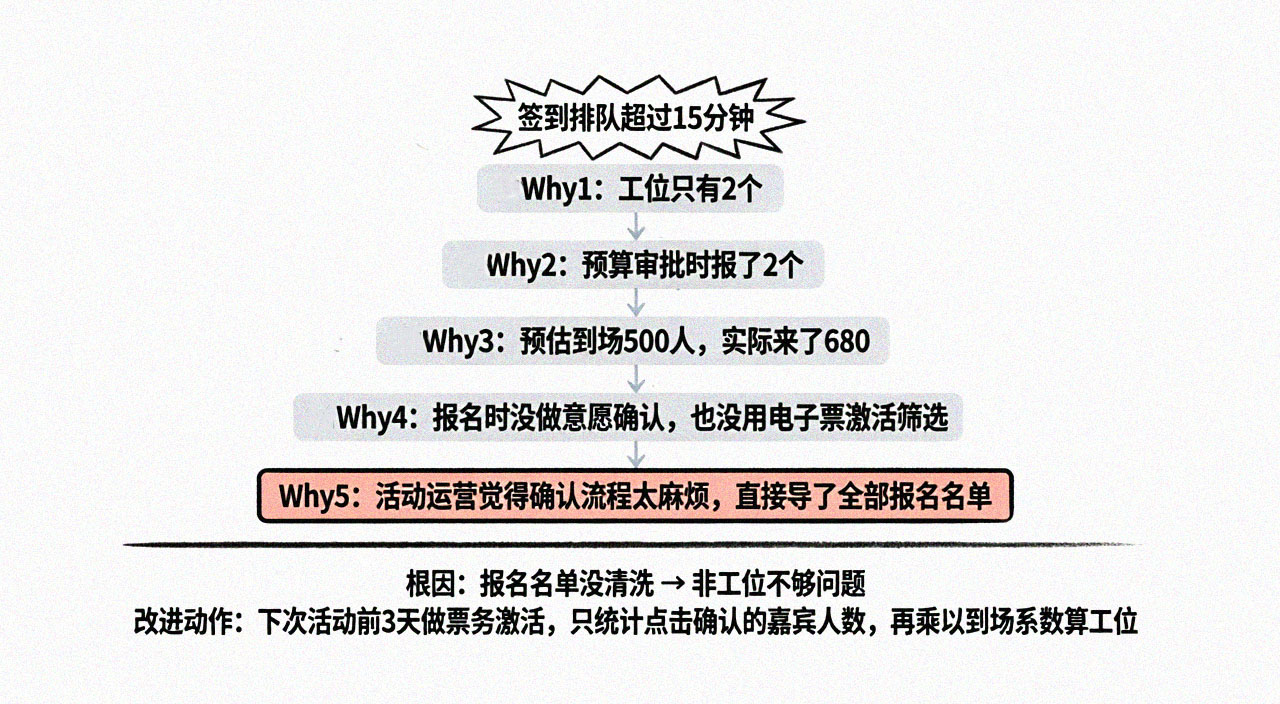

5Why归因链条手绘图

  根因出来了——不是工位不够,是报名名单没清洗。

  那改进措施就清晰了:下次活动前3天做一次票务激活,只统计点击确认的嘉宾人数,再乘以到场系数算工位。

  活动复盘时长控制避坑指南:每个问题归因时间不超过8分钟,超时就标记“待专项分析”,先过下一项。3个问题耗2小时,会就开烂了。

  三、72小时输出一张“五栏追击表”,措施必须带人名、死线和权重

  8月22号上午11点,第三步是产出可追踪的改进清单。

  工具叫“五栏追击表”——问题、措施、验收标准、权重等级,验收标准必须能用“是/否”回答,不能出现“尽量”“争取”这类词。

  此清单可直接打印,贴于工位看板上。

权重问题(根因)改进措施(具体动作)验收标准(是/否)主责人协同人截止日期
P0报名名单未清洗,到场偏差36%活动前3天群发电子票激活链接,统计点击确认者激活率是否≥60%?张三(运营)李四(数据)9月10日
P0签到工位按500人估但实到680改用激活人数×0.85计算工位,多备1个机动位预算表是否已更新并签字?李四(采购)王五(现场)9月12日
P1茶歇被抢空因摆放在动线交叉口茶歇台移至靠墙单侧,另一侧设引导隔离带场地平面图是否标注新位置?王五(现场)9月14日
P1复盘会发言超时导致效率低每人限时5分钟,超时打断,设计时员会议记录是否标注每项实际用时?赵六(统筹)计时员9月8日
P1数据收集缺备用机制,某组数据漏收导致复盘延期指定数据收集备用责任人,7组数据每组的收集人+备用收集人双备份操作手册是否已更新双责任人名单?钱七(数据统筹)各数据收集人9月11日

  权重说明:P0=必须完成,延期需副总审批;P1=尽量完成,延期需项目经理审批;P2=参考项,完成加分不完成不扣分。

  计算公式(放在表格下方,方便直接套用) :

  签到工位数 = 激活确认人数 × 到场系数(建议0.85)÷(单工位处理速度 × 签到时长)

  单工位处理速度按8-10秒/人算,签到时长预留45-60分钟。

  例:激活确认400人×0.85=340人预期到场,单工位10秒/人、签到时长50分钟,理论需340÷(6人/分钟×50)=1.13个,实际建议至少配3个——因为嘉宾不是均匀到达,根据我们8年来60多场活动的签到数据统计,前15分钟平均能冲进来38%-42%。

  这张表必须在活动结束后72小时内发出,邮件抄送全体项目组,之后每周一上午10点跟进一次状态,直到所有P0项验收通过,做不到这一条,复盘等于白做。

  四、本月新发现

  9月1号跟上海浦东某会展服务公司运营总监周某通了个电话,他们公司8月份开始严格执行“72小时追击表+权重分级”,做了3场活动,每场平均产出改进措施14条,一个月后复查,P0项落实了11条(落地率92%),P1项落实了7条(落地率58%),而之前不用追击表时,总落地率长期在20%上下,这数据绝了,说明权重分级确实管用。

  数据来源:上海浦东某会展服务公司运营总监周某9月1日电话沟通提供。

  9月2号整理报告时发现一个细节:复盘报告打印出来左侧装订、留出3cm白边方便翻阅时手指捏住;厚度超过20页就拆成两份,否则没人翻。

  五、说句得罪同行的

  我不建议把复盘会开成“追责大会”,很多问题根源在预算砍得太狠、或者销售瞎承诺,你追现场执行的责没用,活动复盘的第一原则是区分“可控”和“不可控” ,只对可控部分设计改进,不可控的写进风险预案提前报备。

  另外,我不建议盲目追“数字化复盘BI看板”,行业里现在流行把复盘做成炫酷数据大屏,各种图表各种漏斗,但对大多数中型活动的主办方,一张Excel+一张打印清单,比什么BI工具都管用,数据不干净,可视化就是自欺欺人。

  我的判断:未来两年活动复盘的竞争力不在工具多先进,在颗粒度,谁能把“签到台75cm高度”这种细节写进复盘报告,谁的复盘就有价值,还在写“签到环节整体顺利”的,趁早转行。

  这套方法不适用万人级超大型展会,那种需要专业数据团队和更长周期,对100-3000人的中型企业活动、行业峰会,这三步足够用。

  最后送同行一句能贴工位上的话:复盘不是为了证明谁错了,是为了不让同一个错误再卖一次票。

  关于活动数据收集的5个漏统坑[活动签到数据统计容易漏的5个坑]后续可能会出,大家可以关注一下。
